전기의 "시간" 을 조달하는 방식이 쪼개지고 있다

AI 가 'ESS 관련주' 를 하나의 테마에서 서로 다른 사업으로 분해시키는 중이다


지난 몇 주 동안 미국 주식 시장에서 조금 이상한 일이 벌어졌습니다. 같은 "에너지 저장 관련주" 로 묶여 추천되던 세 종목 — Bloom Energy (BE), Eos Energy (EOSE), Fluence Energy (FLNC) — 이 같은 주간에 극단적으로 반대 방향으로 움직였습니다. Bloom 은 4 월 14 일 Oracle 과 최대 2.8 GW 규모 전력공급 계약 확장을 발표한 날 하루에 큰 폭으로 상승해 52 주 신고가를 경신했습니다 (CNBC, 2026.04.14). Eos 는 같은 주에 큰 폭 상승했는데, 1 분기 출하가 분기 최대치를 기록하고 상업 파이프라인이 약 99 GWh 까지 확대됐다는 발표가 이어지면서였습니다. Fluence 는 4 월 17 일 UBS 가 투자의견을 "Sell" 로 하향한 이후 하락 폭이 커졌습니다 (24/7 Wall St, 2026.04.17).

이상한 점은 이 세 종목이 오랫동안 "재생에너지 수혜 · 배터리 저장 테마" 라는 한 바구니에 담겨 있었다는 사실입니다. 같은 테마로 묶이던 종목 세 개가 같은 주간에 정반대로 움직였다면, 테마가 더 이상 유효한 분류 단위가 아니라는 뜻입니다. 그리고 그게 사실이라면 — 그동안 같은 "ESS" 라는 이름으로 묶이던 수십 개 회사들이 실제로는 서로 다른 일을 하고 있다는 뜻이기도 합니다.

이 글은 그 분해를 설명합니다. 결론부터 말하면, AI 데이터센터의 등장이 "전기를 시간에 맞춰 조달하는" 영역 자체를 계층별로 쪼개고 있기 때문에 일어나는 일입니다. 과거 ESS 는 "재생에너지의 간헐성을 보완하는 배터리" 라는 한 줄로 이해됐지만, AI 의 전력 수요 프로파일 — 즉시성 + 지속성 + 대용량 — 은 그 한 줄로 설명되지 않는 새로운 문제를 만들어냈고, 업계는 지금 이 문제에 여러 계층으로 답하는 방향으로 재편되는 중입니다. 같은 "ESS" 라는 이름이 실은 서로 다른 네 가지 사업 을 덮고 있었다는 것이 드러나는 순간이 지금입니다.

이야기의 순서는 이렇습니다. 먼저 AI 데이터센터의 수요가 왜 다른지, 그리고 그 수요에 그리드가 따라오지 못하는 이유를 봅니다. 그 다음 이 간극을 메우기 위해 업계가 분기한 세 개의 기술 계층 — 즉시 발전 (연료전지·가스·SMR), 단기 저장 (Li-ion 2~4 시간), 중기·장기 저장 (플로우·철-공기·CAES) — 을 각각 물리·경제·경쟁 관점에서 훑습니다. 세 계층이 서로 대체가 아니라 스택으로 작동 하는 관계를 정리한 뒤, 최근 몇 주간의 시장 움직임이 이 재편을 이미 가격에 반영하고 있다는 것을 확인합니다. 마지막으로 이 재편에서 한국 기업들이 어느 계층에 자리하는지, 그리고 이 내러티브가 틀릴 수 있는 조건은 무엇인지 짚습니다.

저도 이 글을 쓰기 위해 미국 에너지부 · EPRI · LBNL · Wood Mackenzie · 한국 산업통상자원부 공고 · 각사 투자자 문서를 펼쳐봤고, Reddit · LinkedIn 의 ESS 개발자 · 하이퍼스케일러 전력팀 스레드도 꽤 뒤졌습니다. 제가 개인적으로 아날로그 회로 쪽 실무를 할 때 배운 한 가지 — 전원부가 부실하면 뒤에 아무리 좋은 회로를 깔아도 말짱 도루묵 이라는 — 가 시스템 규모를 GW 급으로 옮겨놓고 보면 지금 AI 데이터센터가 겪는 문제의 축소판입니다. 전기를 원하는 시간에 원하는 양만큼 가져오지 못하면 그 위에 올라간 수십억 달러짜리 GPU 는 돌지 않습니다. 이 평범한 사실이 지금 업계 지형을 얼마나 크게 바꾸고 있는지가 이 글의 주제입니다.

본 글은 투자권유가 아닙니다. 모든 수치는 1 차 자료 URL 을 달았고, 이미지는 정부 공식 자료와 Wikimedia Commons CC 라이선스 · 각사 공식 제품 페이지에서만 가져왔습니다. 기업 언급은 기술·운영 펀더멘탈 (기술 스택 · 제품 듀레이션 · 생산 능력 · 고객 · 파트너십) 에 한정했고, 재무·밸류에이션 수치는 본문 전반에서 제외했습니다. AI 생성 이미지는 0 장입니다.


AI 데이터센터의 전력 수요는 왜 다른가

AI 데이터센터의 전력 소비는 양뿐 아니라 패턴 이 다릅니다. 이 차이가 "기존 전력 시스템으로는 감당 불가" 라는 결론을 만들고, 그 결론이 ESS 계층 분기를 촉발하는 원인입니다. 세 가지 조건이 동시에 걸립니다.

즉시성. AI 추론 (inference) 워크로드는 사용자 요청 폭증에 따라 밀리초 ~ 초 단위로 전력을 스파이크 시킵니다. ChatGPT 같은 서비스가 동시 사용자 수십만에 대응할 때 GPU 클러스터의 전력 소비가 급격히 치솟았다가 요청이 끝나면 빠르게 낮아집니다. 한 개 랙 기준 몇 초 사이에 수십 kW 를 오르락내리락합니다. 전통적인 데이터센터가 하루 사인 곡선에 가까운 steady-state 부하였다면, AI 추론은 short burst + idle 사이를 빠르게 오갑니다.

지속성. 반대로 학습 (training) 워크로드는 한 번 돌기 시작하면 수 시간에서 수 일, 때로는 수 주 동안 일정한 고부하 를 유지합니다. 대형 언어 모델 학습이 72 시간 이상 연속으로 돌아가는 일은 흔한데, 이 동안 수 MW 에서 수십 MW 를 끊김 없이 뽑아내야 합니다. 배터리로만 이 구간을 감당하려면 수십 ~ 수백 MWh 급 설비가 필요하고, 그것도 하루 한 번 사이클에 가깝게 돌아야 경제성이 나옵니다. 짧은 듀레이션 저장으로는 이 수요 자체가 답이 되지 않습니다.

대용량. 하이퍼스케일러 한 단위 캠퍼스의 전력 수요가 100 MW 를 넘어 GW 단위로 올라가고 있습니다. Meta 의 Louisiana Hyperion 캠퍼스는 2026 년 3 월 말 Entergy 와의 추가 협약으로 총 7.46 GW 가스 발전 확보 계획으로 확장됐고 (Latitude Media, 2026), Microsoft 는 West Virginia 에 1.4 GW 뒤편 (BTM) 가스 공급 LOI 를 체결했으며 West Texas 에서는 Chevron · Engine No.1 과 2.5 GW 프로젝트를 독점 협상 중입니다 (Latitude Media, 2026). 업계는 향후 5 년간 25 GW+ 의 BTM 전력 이 배치될 것으로 추정합니다.

EPRI 가 2026 년 업데이트한 "Powering Intelligence" 는 미국 전체 데이터센터 전력 소비가 2030 년까지 총 발전량의 4.6~9.1 % 범위에 도달할 수 있다고 봅니다. 2024 년 초판 대비 약 60 % 상향된 수치입니다 (EPRI Powering Intelligence 2026). 더 인상적인 것은 공간 집중도 입니다. 같은 보고서에서 Virginia 단일 주는 2030 년 주 전체 전력의 41~59 % 를 데이터센터가 소비할 수 있다고 추정합니다. 전국 평균이 한 자릿수인데 특정 주가 절반이라는 것은, 그 주의 그리드가 AI 데이터센터 전용 시스템으로 바뀌어야 한다는 것과 사실상 같은 말입니다.

여기에 한 가지가 더 쌓입니다. 냉각 수요. AI GPU 는 일반 CPU 보다 전력 밀도가 훨씬 높아 (랙당 50 kW → 100 kW → 200 kW 로 올라가는 추세) 공냉으로는 한계가 오고 액체 냉각 (direct-to-chip 또는 immersion cooling) 이 표준이 되고 있습니다. 냉각 설비 자체의 전력 소비도 크지만, 더 중요한 것은 냉각이 멈추면 GPU 가 수 분 안에 손상 된다는 점입니다. 전력 공급 안정성의 허용 오차가 전통 데이터센터보다 훨씬 좁아졌고, 이게 "수 초 응답 UPS" 를 "수 분 ~ 수 시간 연속 백업 BESS" 로 격상시키는 압력입니다.

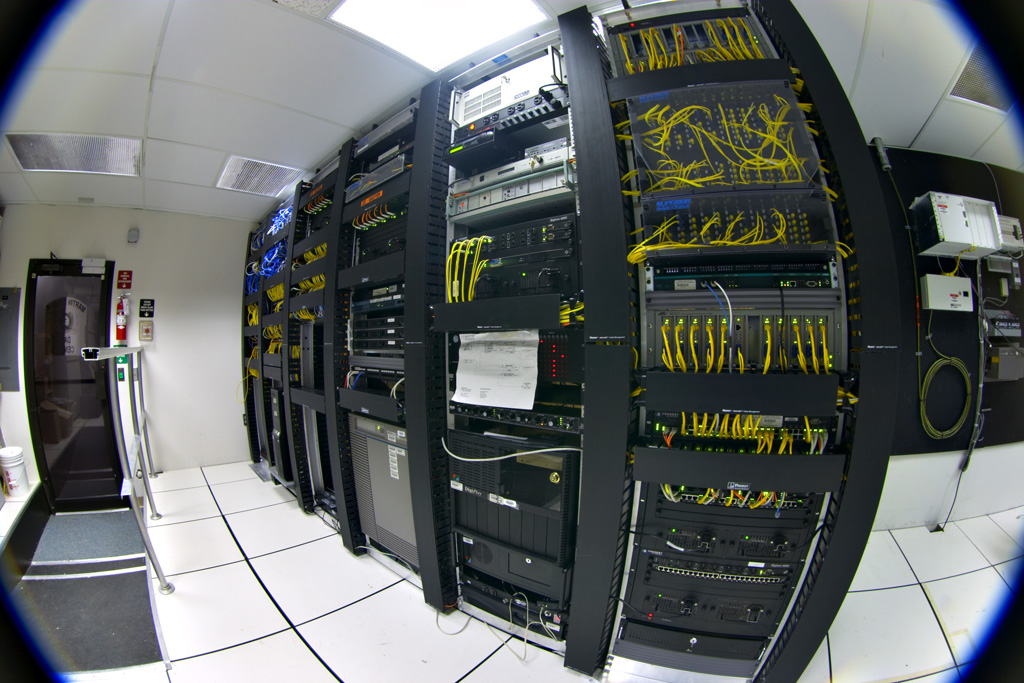

데이터센터 내부 — 네트워크 · 서버 장비가 빼곡한 실물
일반 데이터센터 내부 랙 풍경. 노란 네트워크 패치 케이블과 스위치·라우터가 빼곡하게 들어찬 이런 공간이 과거 steady-state 데이터센터의 전형이었습니다. 기존 랙 한 개당 수십 kW 수준. AI GPU 서버가 들어오는 차세대 랙은 이 구조를 훨씬 고밀도로 재설계한 형태 (100 kW+) 가 되며, 같은 건물 안에서도 전력 수요 프로파일이 완전히 다른 방으로 분리 되는 것이 지금의 추세입니다. (출처: Wikimedia Commons, CC BY-SA)

이 세 조건 — 즉시성, 지속성, 대용량 — 을 한 기술로 동시에 충족할 수 없다는 것 이 계층 분기의 물리적 출발점입니다. 초 단위 스파이크는 배터리가, 수 시간 지속은 배터리 또는 연료전지가, GW 단위 대용량은 사실상 발전기가 아니면 답이 되지 않습니다. 수요가 세 겹이므로 공급도 세 겹으로 준비되어야 하며, 이것을 "스택" 이라 부르는 현실이 2025~2026 에 업계 공론으로 자리잡았습니다.

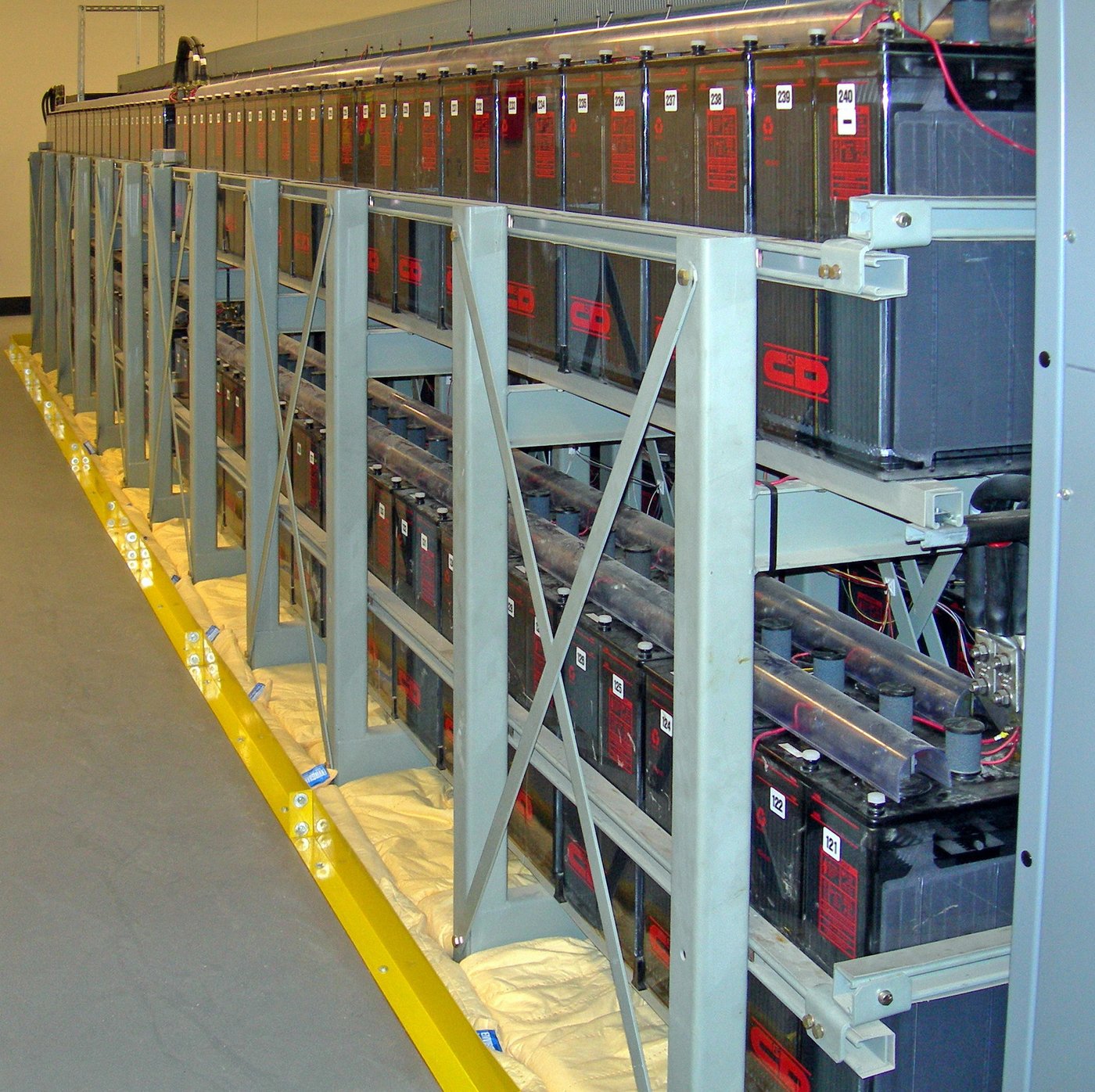

전통 데이터센터의 UPS 배터리 뱅크 — 납축전지 기반
전통 데이터센터의 UPS 배터리 뱅크. C&D 라벨이 보이는 납축전지 (lead-acid) 셀 수백 개가 랙에 배열된 모습. 이 설비의 설계 전제는 "정전이 나면 수십 초~수 분 버티고 디젤 제너레이터가 시동할 때까지" 였습니다. AI 데이터센터가 요구하는 새 프로파일 (수 시간 지속 피크 셰이빙, 주파수 안정화, 부분적 주전력) 은 이 납축 UPS 로는 감당이 안 되므로, 같은 공간을 Li-ion BESS 로 교체하거나 BESS 를 별도 건물로 늘리는 방향으로 업그레이드되고 있습니다. (출처: Wikimedia Commons, CC BY-SA)

제가 얼마 전 업계 포럼에서 본 한 엔지니어의 한 줄이 이 상황을 잘 요약했습니다. "Steady-state 데이터센터를 위해 만든 UPS 가 AI 시대에는 감당이 안 됩니다. 우리는 UPS 를 고치는 게 아니라 UPS 옆에 발전소를 짓고 있어요." 이게 지금 하이퍼스케일러 전력팀이 실제로 하는 일이고, 이 글이 설명하는 재편의 한 단면입니다.


그리드가 따라오지 못한다

수요가 세 겹으로 바뀌고 있는데 공급 쪽 그리드는 — 특히 미국의 송전망은 — 반대 방향으로 가고 있습니다. 연결 대기 큐가 폭발적으로 쌓여 있습니다.

Lawrence Berkeley National Laboratory 의 "Queued Up 2025 Edition" (2025 년 12 월 15 일 발행) 은 2024 년 말 기준 미국의 그리드 연결 대기 상태를 약 10,300 개 프로젝트, 1,400 GW 발전 + 890 GW 저장 으로 집계했습니다 (LBNL Queued Up 2025). 대기 중인 발전 용량이 미국 현재 운영 중 총 발전 설비 (약 1,300 GW) 보다 큽니다.

더 심각한 것은 대기 기간의 증가 입니다. 같은 보고서에 따르면 연결 요청에서 상업 운전까지의 중앙값이 2000~2007 년 완공 프로젝트에서는 2 년 미만이었지만, 2018~2024 년 완공 프로젝트에서는 4 년을 넘습니다 — 두 배 이상 늘었습니다. PJM 지역은 6 년을 초과한다는 별도 보도도 있습니다. 그리고 2000~2019 년 요청분 중 실제로 2024 년 말까지 운전 개시에 도달한 비율은 13 % 에 그쳤고, 77 % 는 철회됐습니다.

이 숫자가 의미하는 바는 단순합니다. 하이퍼스케일러가 "그리드가 준비되면 그때 짓겠다" 고 기다릴 수 있는 시간이 없습니다. AI 투자 사이클은 12~24 개월이고, 송전선 연결은 5~10 년 이상 걸리며, 그중 대부분은 완공까지 못 갑니다. 기다린다는 선택지 자체가 사라진 것입니다.

미국 전력망 개요 — 연결 대기가 쌓이는 실제 공간
북미 전력망 구조. 세 개의 대형 동기망 (Eastern, Western, ERCOT) 과 이들을 잇는 송전 회랑. 연결 대기 큐의 1,400 GW 발전 + 890 GW 저장이 바로 이 회랑들에 들어가지 못하고 쌓여있는 상태입니다. AI 데이터센터가 새로 필요로 하는 수십 GW 는 기존 대기열의 뒤에 서야 합니다. (출처: Wikimedia Commons, CC BY-SA)

이 지도가 중요한 이유는 AI 데이터센터가 선호하는 입지 (주로 Virginia, Texas, Arizona, Ohio, Georgia) 와 재생에너지가 대량으로 들어오는 지역 (Texas 서부 풍력, Arizona·Nevada 태양광, Midwest 풍력) 이 같은 송전 회랑에 의존 하고 있기 때문입니다. 두 수요가 한 회랑을 놓고 경쟁하는 동시에 회랑 자체는 제때 넓어지지 않습니다. 해법은 회랑 바깥으로 나가는 것 — 즉 BTM (Behind-The-Meter) 자가 조달 — 밖에 없습니다. 이것이 이 글이 설명할 계층 분기의 구조적 출발선입니다.

연결 대기 이외에도 물리적 장비 자체의 병목이 있습니다. 대형 전력 변압기 (LPT, Large Power Transformer) 리드타임이 2022 년 6~12 개월에서 2025~2026 년 24~36 개월 로 두세 배 늘었습니다. 초고압 변압기 (345 kV 이상, 765 kV 급) 는 주문 후 인도까지 2~3 년이 정상이 됐고, 일부 고사양 규격은 3 년을 넘깁니다. 스위치기어 · HVDC 변환 설비 · 해저 케이블도 비슷한 리드타임 확장에 걸려있습니다. 그리드에 연결할 설비가 있어도 설비를 만들 공장이 밀려서 못 대는 상태입니다.

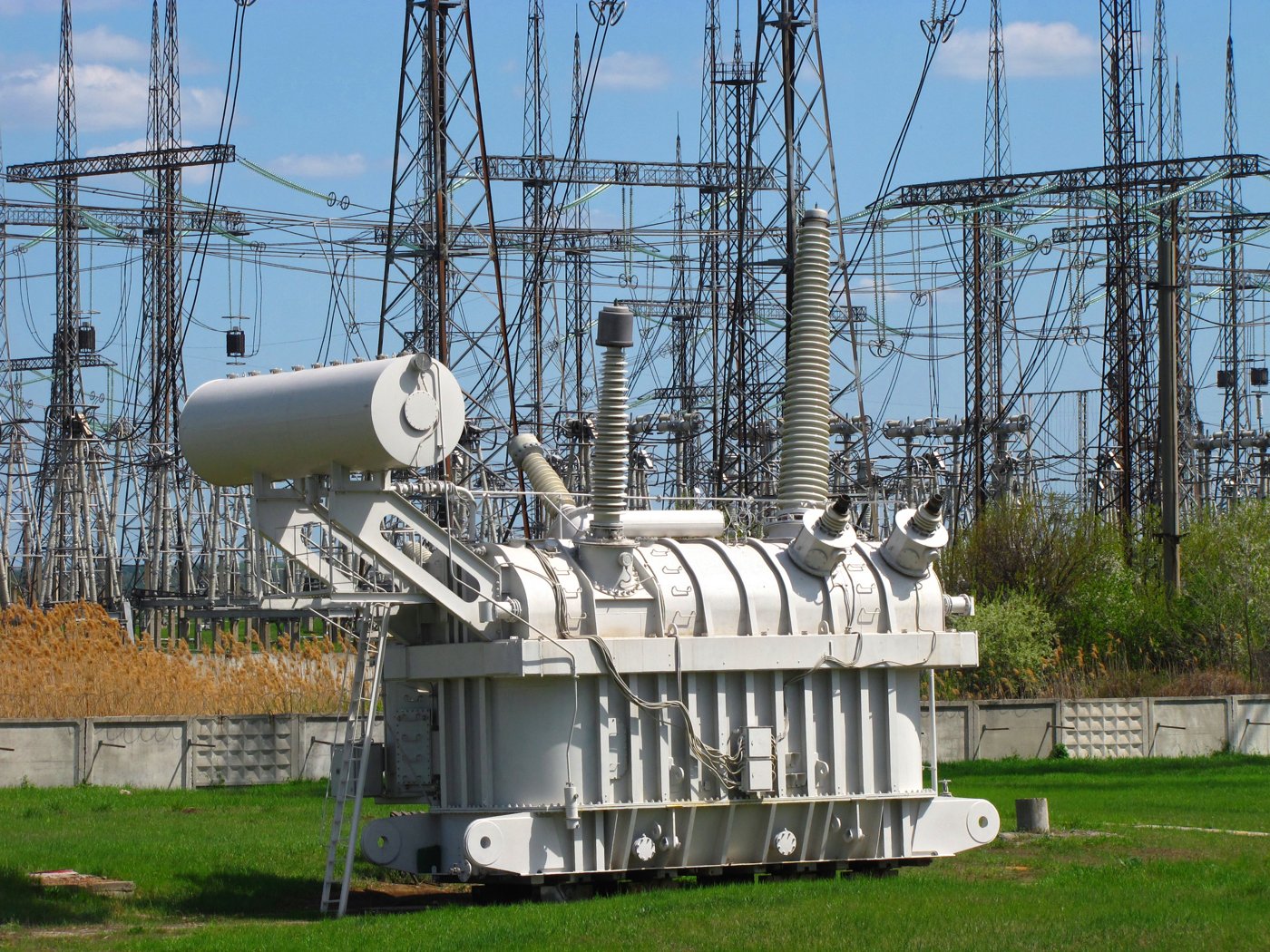

750 kV 대형 전력 변압기 (LPT) — 연결 대기의 물리적 병목
750 kV 급 대형 전력 변압기 (LPT) 의 실제 모습. 높이 약 5 m, 무게 수백 톤, 절연유가 담겨 있고 냉각 팬과 부싱 (위쪽 흰 원통) 이 보입니다. 뒤쪽으로 송전선을 받는 변전 설비가 빼곡합니다. AI 데이터센터 · 재생에너지 프로젝트 · ESS 사이트가 모두 이 설비를 거쳐야 그리드에 연결되는데, 현재 이 한 대를 만드는 공장이 주문을 2~3 년 대기로 잡고 있습니다. (출처: Wikimedia Commons, CC BY-SA)

여기에 하나가 더. 2026 년 4 월 초 기준 미국 계획 신규 데이터센터의 약 절반이 전력 · 부품 부족으로 지연 또는 취소 전망으로 보도되고 있습니다 (Tom's Hardware, 2026). 원인은 변압기 · 스위치기어 · 케이블 등 장주기 전력 장비의 리드타임과 그리드 연결 지연입니다. "지연되고 있다" 는 현실이 역설적으로 BTM 자가 조달 시장 을 폭증시킵니다 — 대기 대신 직접 짓는 쪽을 선택하는 하이퍼스케일러가 늘어나기 때문입니다.

정리하면 이 절의 논지는 간단합니다. 그리드를 기다리면 AI 를 놓친다. 하이퍼스케일러는 이 판단을 이미 내렸고, 그 결과 자기 부지 안에서 전기를 직접 만드는 모드 로 전환하고 있습니다. 이 전환이 지금 설명할 계층 분기의 엔진입니다.


즉시 발전 — 연료전지와 가스가 전력을 "지금" 만드는 자리

BTM 자가 조달이 향하는 첫 번째 계층은 즉시 발전 입니다. 전기를 저장했다 꺼내는 것이 아니라 연료를 가져와 바로 전기로 만드는 설비. 엄밀히 말하면 ESS 범주가 아니지만 — 충전과 방전 사이클이 없으므로 저장 장치가 아닙니다 — 하이퍼스케일러의 전력 수요에 지금 응답할 수 있는 유일한 수단 이라는 이유로 ESS 와 같은 고객을 놓고 경쟁하게 되었습니다. 이 경계선의 흐림이 "ESS 테마주 바구니" 에 Bloom Energy 같은 회사가 들어가 있던 이유이고, 지금 그 테마가 깨지고 있는 이유이기도 합니다.

솔리드 옥사이드 연료전지 (SOFC) 모식도 — 한 방향으로만 흐른다
솔리드 옥사이드 연료전지 (SOFC) 모식도. 연료 (H₂ · CH₄ · NH₃) 와 산소가 전해질을 사이에 두고 반응해 전기를 생산합니다. 화살표가 한쪽으로만 흐른다는 점이 중요합니다 — 충전 과정이 없고, 한 번 연료가 소진되면 다시 채워야 합니다. 이것이 저장이 아니라 발전인 이유입니다. (출처: Wikimedia Commons, CC BY-SA)

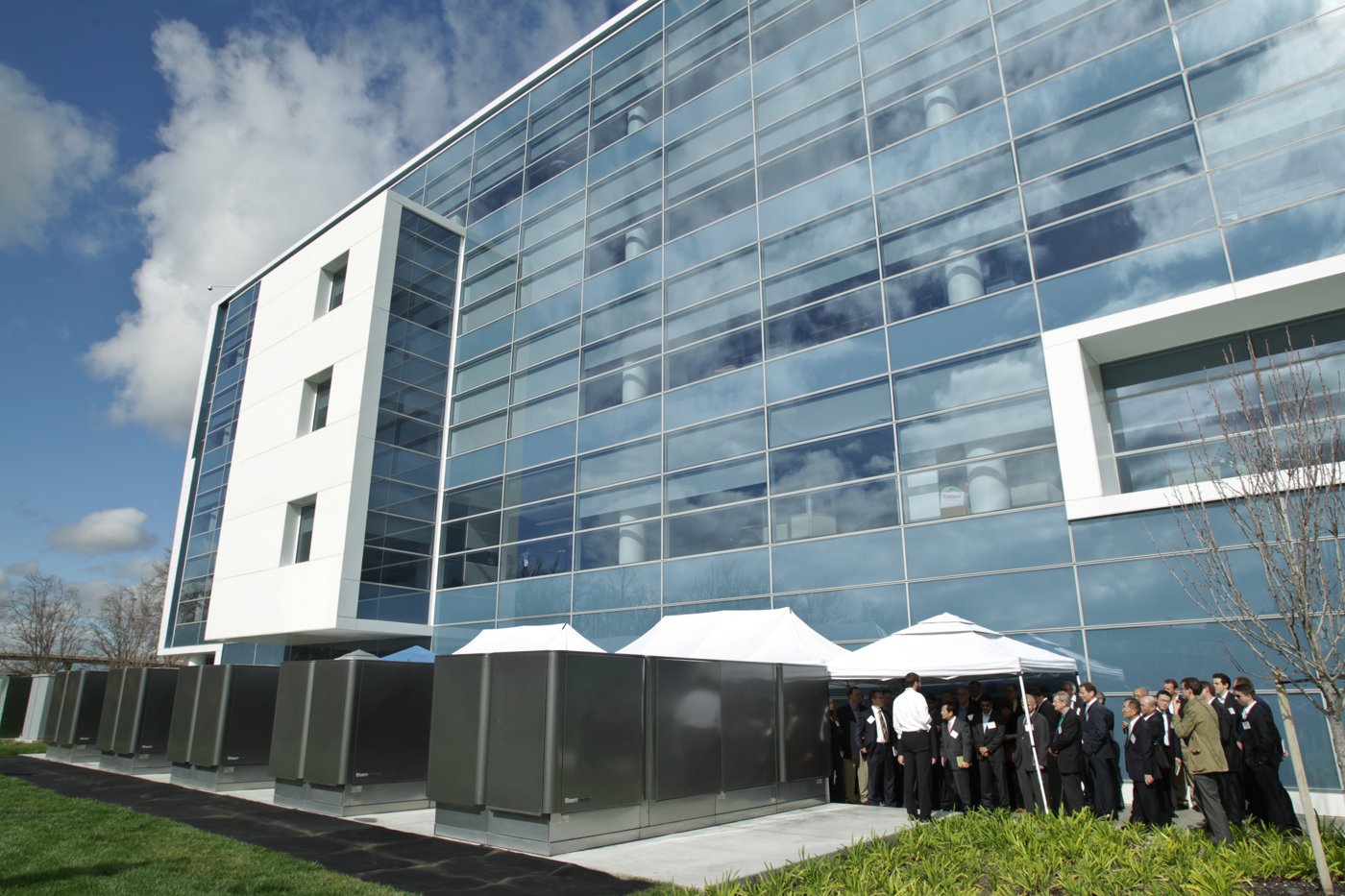

Bloom Energy Server — 실제 상업 설치 모습 (eBay 본사)
Bloom Energy Server 의 실제 설치 모습 (미국 eBay 본사). 우리가 "연료전지" 하면 머릿속에 흐릿하게 떠올리는 설비의 실체는 이렇게 건물 옆면에 나란히 선 냉장고 크기의 그레이 박스들 입니다. 각 박스가 약 200~300 kW 급이고, 여러 개를 이어 수 MW 까지 스케일 업 합니다. 이게 바로 Oracle 이 2.8 GW 계약을 통해 데이터센터 옆에 줄줄이 깔 설비입니다. (출처: Wikimedia Commons, CC BY-SA)

이 그림에서 충전 화살표가 없다는 것을 먼저 확인해주세요. 충전이 없다는 것은 곧 시간 이동이 없다 는 뜻이고, 경제 모델이 배터리와 전혀 다르다는 뜻입니다. 배터리는 "싼 시간의 전기를 비싼 시간으로 이동" 해 돈을 버는데, SOFC 는 "연료 비용과 전력 가격의 차" 에서 마진을 만듭니다. 천연가스가 싸고 전력이 비싸면 돈이 되고, 반대면 안 됩니다. 그럼에도 하이퍼스케일러가 이걸 사는 이유는 연결 대기 없이 자기 부지에서 바로 전기를 만들 수 있기 때문 입니다.

기술 스펙 자체도 괜찮습니다. SOFC 는 고체 세라믹 전해질을 약 700 ~ 900 ℃ 로 운전해 연료를 전기화학적으로 변환합니다. 전기 효율이 53~65 % (전력만 기준), 폐열 회수까지 포함하면 ~90 % 수준입니다. 연소가 아니라서 NOx · SOx 가 사실상 없고, 모듈형으로 150~300 kW 단위를 쌓아 수십 MW 사이트까지 구성 가능합니다. 무엇보다 퍼밋 · 부지 · 설치 리드타임이 가스 터빈보다 짧고, 디젤 제너레이터와 달리 주전력 용도로 상시 운전할 수 있습니다.

이 기술이 2025~2026 에 즉시 발전 시장의 승자로 부상 한 이유는 경쟁 기술들의 제약이 한꺼번에 드러났기 때문입니다.

가스 터빈 은 공급 사이드가 2028~2029 까지 꽉 차 있습니다. Siemens Energy · GE Vernova · Mitsubishi Power 같은 대형 가스 터빈 제조사의 수주 백로그가 이미 5 년치를 넘었고, 새로 발주해도 2030 년 전에 인도받기 어렵습니다. 게다가 가스 터빈은 경제적 최소 규모가 100 MW 이상 이어서 소규모 · 모듈형 설치가 안 됩니다. 하이퍼스케일러 한 부지의 초기 수요가 10 ~ 50 MW 인 경우 가스 터빈 한 대가 과잉입니다.

소형 원전 (SMR) 은 인허가 · 연료 공급망 · 규제 측면에서 최초 상업 가동이 2028~2030 년 이후 로 밀려 있습니다. NuScale 이 2023 년 1 월 77 MWe 설계만 NRC 인증을 받았고 (Sustainable Tech Partner, 2025), TVA · ENTRA1 과 6 GW 프로그램을 발표했지만 (2025.09), 실제 가동은 2028 년이 최초 윈도우입니다. Oklo 의 Aurora (15~75 MWe) 는 Switch 의 12 GW Google · Nvidia 캠퍼스 공급 계약을 맺었지만 상업 운전은 2030 년 근방이 목표입니다. 즉 SMR 은 중장기 해법 이지 지금 즉시 수요에 답할 수 없습니다.

디젤 제너레이터 는 배출 규제 · 소음 · 장기 운영 부적합성으로 백업 전용에 머무릅니다. AI 주전력 · 주당 160 시간 이상 운전 같은 용도에 디젤이 들어갈 자리가 없습니다.

남는 것이 SOFC 입니다. 계약 증거도 이를 뒷받침합니다. 2026 년 1 월 8 일, Bloom Energy 는 American Electric Power (AEP) 와 최대 1 GW 규모의 20 년 전력 공급 계약을 발표했습니다 — 유틸리티가 체결한 단일 연료전지 계약으로는 업계 최대 규모입니다 (Utility Dive, 2026.01). 석 달 뒤인 2026 년 4 월 13~14 일, 같은 회사가 Oracle 과 최대 2.8 GW (1.2 GW 선계약) 규모 MSA 확장을 발표했습니다 (Bloom Energy IR, 2026.04.14). Bloom 이 2026 년 첫 분기 약 100 일 동안 체결한 데이터센터 계약 누적 규모가 수 GW 에 이른다는 보도는 이 계층이 얼마나 빠르게 확장되고 있는지를 보여줍니다.

특히 시공 속도 가 중요합니다. Oracle 의 시범 사이트에서 Bloom SOFC 가 실제 가동까지 55 일 에 완료됐습니다 — 당초 90 일 목표보다 35 일 빨랐습니다 (CNBC, 2026.04.14). 가스 터빈 설치가 수 년, SMR 이 10 년 가까이 걸리는 맥락에서 55 일 가동 은 하이퍼스케일러가 지금 당장 원하는 유일한 답에 가깝습니다.

이 계층의 경쟁 구도는 단순합니다. Bloom Energy 가 SOFC 상업 규모 시장을 거의 독점적으로 끌고 가고 있습니다. 경쟁자로 거론되는 FuelCell Energy (탄산염 연료전지) · Plug Power (PEM 연료전지) 등은 기술 스펙 · 효율 · 상업 규모에서 아직 Bloom 수준에 못 미칩니다. 한국에는 Ceres Power (영국) 의 기술을 라이선스 받은 두산퓨얼셀 이 국내 주요 플레이어이고, SK 에코플랜트가 Bloom 과 JV (Bloom SK Fuel Cell) 로 국내 · 아시아 시장을 담당합니다 — 한국편에서 다시 짚겠습니다.

한계도 분명합니다. 첫째, 천연가스 의존성 입니다. 가스 가격이 뛰면 경제성이 즉시 무너집니다. 둘째, 배출 입니다. 연소가 아니라도 천연가스를 쓰면 CO₂ 가 나옵니다 — 수소 · 바이오가스로 전환 가능하지만 현 시점엔 비용이 다른 문제입니다. 셋째, 스택 수명과 교체 비용 입니다. SOFC 스택은 수 년 단위로 교체가 필요하고, 이 교체 비용이 전력 단가에 상당한 비중을 차지합니다. 넷째, 카운터파티 집중 입니다. 현재 Bloom 매출의 상당 부분이 소수 하이퍼스케일러에서 나옵니다 — 한 고객이 방향을 틀면 영향이 큽니다.

그럼에도 이 계층의 매력은 다른 계층이 답할 수 없는 수요에 답한다는 점입니다. 시간 이동으로는 풀 수 없는 "지금 이 순간에 전기를 만드는 능력" 을 파는 시장이 구조적으로 열렸습니다.


단기 저장 — 리튬이온의 구조가 변하고 있다

두 번째 계층은 리튬이온 기반 단기 저장 — 주로 2~4 시간 듀레이션 — 입니다. 현재 설치되는 ESS 의 절대 다수가 여기 속하고, 하이퍼스케일러들도 SOFC 주전력 옆에 이 계층을 피크 셰이빙 · 주파수 응답 · UPS 확장 용도로 깔아둡니다. 기술적으로는 가장 성숙했지만, 산업 구조가 급격히 변하고 있는 계층 이기도 합니다.

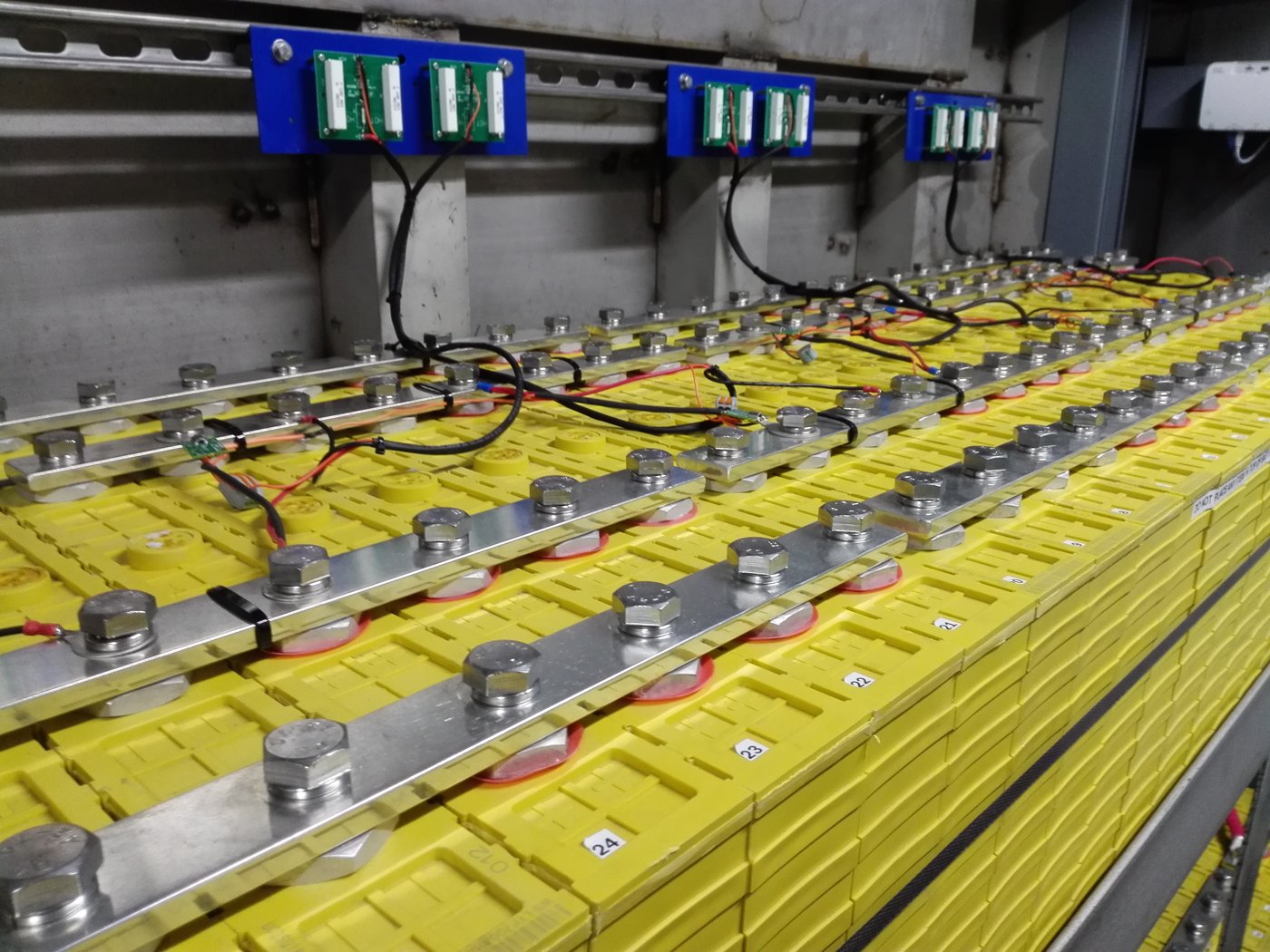

그리드 ESS 용 대용량 LFP 셀 모듈 — 각형 셀 + 부스바
그리드 ESS 에 들어가는 대용량 LFP 셀 모듈의 실제 모습. 노란 몸체의 각형 (prismatic) 셀 수십 개가 일렬로 배열되고 위에 알루미늄 부스바 (busbar) 로 병렬·직렬 연결, 파란 모듈은 셀 모니터링 (BMS) 보드입니다. 2024 년 CATL 이 314 Ah 로 표준 크기를 키웠고, EVE · Hithium 이 600~700 Ah 대용량으로 이어가면서 셀 하나 당 저장 에너지 · 팩 당 셀 수 · 팩 구성 방식 이 계속 변하고 있습니다. 같은 셀이 EV 에도 ESS 에도 들어가지만, 2023~2025 년에 셀 제조사들이 두 용도의 라인을 공장 단위로 분리 하기 시작한 것이 이 계층 변화의 시작점입니다. (출처: Wikimedia Commons, CC BY-SA)

셀 자체의 물리는 잘 알려져 있으니 짧게 짚고 넘어가겠습니다. EV 용 NMC 는 에너지 밀도 200~250 Wh/kg 를 노리는 대신 사이클 수명을 1,000~3,000 회로 타협합니다. 스테이셔너리 ESS 용 LFP 는 에너지 밀도를 90~160 Wh/kg 로 낮추는 대신 사이클 수명을 6,000~10,000 회 이상, 열폭주 임계를 약 250 ℃ (NMC 의 150 ℃ 대비 100 ℃ 높음) 로 가져갑니다. 바닥에 깔리는 설비인 ESS 는 무게가 중요하지 않고, 대신 수명 · 안전 · 단가 가 결정적입니다. LFP 가 스테이셔너리를 먹은 이유가 이 최적화 함수 차이에서 옵니다.

이 계층에서 2025~2026 년에 벌어진 구조 변화는 세 가지입니다. 서로 연결되어 있습니다.

첫째, 중국 셀 제조사가 완성 BESS 를 직접 판매하는 쪽으로 빠르게 옮겨가고 있습니다. InfoLink Consulting 의 2025 년 3 분기 기준 글로벌 BESS 제조사 출하 순위에서 상위 6 위가 모두 중국 셀 제조사 였습니다 — CATL, Hithium, EVE, BYD, CALB, REPT BATTERO (InfoLink, 2025). 과거에는 이들이 셀을 팔고 Fluence · Wartsila · Powin 같은 통합자가 컨테이너 · 랙 · 소프트웨어를 얹어 완성품을 냈습니다. 지금은 셀 제조사가 직접 컨테이너 · 소프트웨어까지 묶어 유틸리티 · 하이퍼스케일러에 판매 합니다. Sungrow 가 2024 년 3 분기 이후 세 개 분기 연속 Tesla 를 누르고 글로벌 BESS 출하 1 위를 유지하는 것이 이 변화의 상징적 장면입니다. Tesla 조차 "수직 통합의 극단" 이라는 차별화로 맞서는 중이지 가격 경쟁만으로는 중국 셀 통합 제품을 못 이깁니다.

둘째, IRA 와 관세가 이 구조를 복잡하게 만들고 있습니다. 미국 IRA 의 국산 요건 (FEOC — Foreign Entity of Concern) 과 2024~2025 년 강화된 중국산 BESS 섹션 301 관세 (최대 58 % 수준) 가 중국 셀의 미국 직판을 어렵게 만들고 있습니다. 그 결과 "중국이 아닌 곳에서 만든 LFP 셀" 에 프리미엄이 생겼고, 한국 · 일본 · 동남아 · 미국 내 신규 공장들이 이 프리미엄을 노리고 진입합니다. 이 과정에서 통합자가 어느 공급망을 쓰느냐에 따라 원가 · 납기 · 세액공제 수혜가 크게 달라지는 복잡성이 만들어졌습니다. 같은 BESS 한 대를 만들어도 셀 출처에 따라 최종 가격이 20~30 % 차이 나는 구조입니다.

셋째, EV 배터리 라인의 ESS 전환 이슈가 2027 년 이후 공급 과잉을 시사하고 있습니다. 이 점이 UBS 가 2026 년 4 월 17 일 Fluence 를 "Sell" 로 하향한 핵심 논거입니다 (24/7 Wall St, 2026.04.17). 미국 자동차사들이 IRA 세액공제를 노리고 깔아둔 EV 배터리 라인이 EV 수요 둔화에 부딪히자, 그 라인을 스테이셔너리 ESS 용으로 전환 하는 움직임이 가시화됐습니다. EV LFP 와 ESS LFP 가 완전히 같지는 않지만 (사이즈·셀 폼팩터가 다름) 상당 부분 공용 가능합니다. 이게 현실화되면 2027 년 이후 LFP ESS 셀 공급이 과잉되고, 셀 가격이 추가로 하락하며, 통합자의 마진이 더 압축됩니다.

통합자 층의 구조적 마진 압박을 가장 명시적으로 인정한 것은 Wartsila 입니다. 2025 년 말 애널리스트 대상 업데이트에서 자사 에너지 저장 · 최적화 (ES&O) 사업부의 장기 EBIT 마진 타깃을 ~5 % 로 제시했는데, 전사 평균 ~12 % 대비 크게 낮은 수치입니다 (Energy-Storage.News, 2025). Wartsila 는 이후 ES&O 사업 매각 · 분리를 시장에 타진하는 중이라고 알려져 있습니다. 통합자 층이 구조적으로 얇은 마진 에 들어갔다는 업계 자인입니다.

Fluence Gridstack — 통합자의 표준 제품
Fluence Gridstack 컨테이너. 셀은 CATL · LG ES 등에서 외주하고, 컨테이너 · 랙 · BMS · 모니터링 소프트웨어 (Mosaic 등) 를 자체 통합해 유틸리티 · IPP · 하이퍼스케일러에 납품합니다. 이 "통합자" 층이 중국 셀 제조사의 직접 판매, EV 라인 전환 예상, IRA 복잡성 셋에 동시에 짓눌려 2025~2026 에 구조적 재평가를 받는 중입니다. (출처: Fluence 공식 제품 페이지)

그럼에도 이 계층은 여전히 설치량 기준으로 압도적 입니다. 미국 EIA 기준 2025 년 신규 배터리 저장 설치가 약 15 GW 이고 (EIA Today in Energy, 2025), BloombergNEF 의 2025 년 글로벌 전망은 92 GW / 247 GWh (전년 대비 +30%) 입니다 (BNEF). 하이퍼스케일러 수요도 계속 늘고 있습니다 — Fluence 자체도 2026 년 1 분기 매출이 전년 동기 대비 크게 증가했고, 하이퍼스케일러와 36 GWh 규모 협상 진행 중이라고 공개했습니다. 즉 수요는 폭증하지만 마진은 깎이는 복잡한 상태입니다.

이 계층에서 흥미로운 시도가 Tesla 의 Megapack 3 / Megablock 입니다. Megapack 단일 유닛은 이렇게 생겼습니다.

Tesla Megapack 단일 유닛 (TESLA 로고 · 냉각팬 구조)
Tesla Megapack 2 유닛이 태양광 캐노피 아래 나란히 선 구성. 흰색 본체에 TESLA 로고, 상단 냉각 팬 · 측면 도어가 보입니다. 길이 약 6m · 높이 2.5m 급 컨테이너 한 유닛이 과거 세대 기준 약 3 MWh, Megapack 3 는 같은 외형에서 5 MWh 로 용량을 키우고 Megablock 은 이런 유닛 4 개 + 중압 변압기 · 스위치기어를 한 블록에 통합합니다. (출처: Wikimedia Commons, CC BY-SA)

Megapack 3 / Megablock 은 2025 년 9 월 8 일 라스베가스에서 공개됐고, 2026 년 하반기 휴스턴 Megafactory 에서 연 50 GWh 생산 목표로 양산 개시 예정입니다 (Electrek, 2025.09.08). Megapack 3 는 단일 유닛 5 MWh 로 이전 세대 대비 +28 %, Megablock 은 Megapack 3 네 개 + 중압 변압기 · 스위치기어 통합으로 20 MWh 단일 블록 입니다. Tesla 의 주장은 "1 GWh 를 20 영업일에 배치 · 23 % 빠른 설치 · 40 % 낮은 건설비". 이게 실제로 검증되면 단일 블록 수준에서 통합자보다 속도와 비용 모두 우위 인 수직 통합 모델이 증명되는 셈입니다. 이 계층의 장기 구조가 "중국 셀 직판" 과 "Tesla 수직 통합" 사이에서 결정될 가능성이 있고, 순수 통합자는 가장 좁은 틈에 끼이게 됩니다.

기술 내부에서도 변화가 있습니다. 셀 폼팩터가 수년 전까지 표준이던 280 Ah 각형 LFP 가 2024 년에 314 Ah (CATL 주도) 로 커졌고, EVE · Hithium 이 600+ Ah 대용량 셀을 내놓으며 단위 팩당 용량을 올리는 경쟁이 이어지고 있습니다. Cell-to-Pack (CTP) 기술 — 모듈 단계를 생략하고 셀을 직접 팩에 집어넣는 — 이 표준화되면서 팩 에너지 밀도가 추가로 20~30 % 올랐습니다. 단기 Li-ion 영역은 상업화됐지만 기술 혁신이 끝난 것은 아닙니다 — 다만 그 혁신의 수혜가 통합자가 아니라 셀 OEM 에 집중되는 구조가 굳어지는 중입니다.


중기·장기 저장 — 몇 시간에서 며칠까지

리튬이온 2~4 시간이 끝나는 지점부터가 세 번째 계층입니다. 4 시간을 넘어 8 시간, 12 시간, 그리고 100 시간까지 — 듀레이션이 길어질수록 리튬이 경제적으로 맞지 않는 영역 이 나타나고, 이 영역에 특화된 기술들이 따로 존재합니다. 이 계층이 2025~2026 에 계약 기반 상업화 문턱을 넘기 시작한 것이 세 번째 재편의 증거입니다.

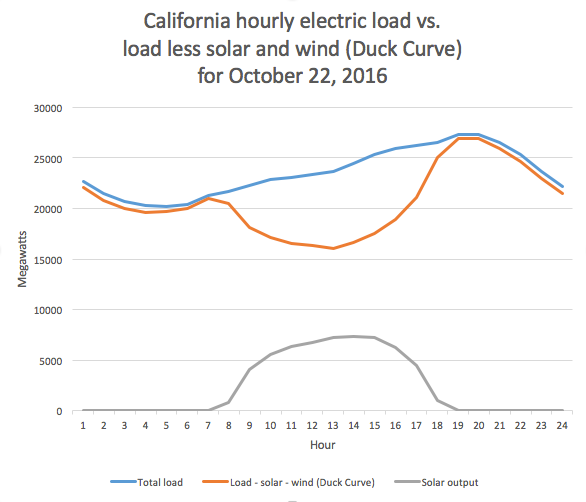

CAISO Duck Curve — 왜 더 긴 듀레이션이 필요해지는가
CAISO 의 전형적 duck curve. 낮 10~14 시 태양광 과잉 발전으로 순부하가 함몰되고, 해질녘 17~19 시에 태양광이 사라지며 수요가 급등. 이 함몰과 급등 사이를 배터리가 메우는 것이 2~4 시간 리튬의 역할이었지만, 재생에너지 비중이 높아질수록 함몰 → 급등 시간 간격이 길어지고 저녁 피크 자체가 4 시간을 넘기는 날 이 늘어납니다. 이때 2~4 시간 리튬으로는 감당이 안 됩니다. (출처: Wikimedia Commons, CC BY-SA)

시장이 이 필요를 이미 가격에 반영하기 시작했습니다. CAISO 가 2022 년 도입한 Effective Load Carrying Capability (ELCC) 는 같은 1 MW 자원이라도 듀레이션에 따라 용량 가치를 차등화합니다 — 2 시간 BESS 는 정격의 30~40 %, 4 시간은 60~70 %, 6 시간 이상은 85 %+. 6 시간 이상 저장이 용량 시장에서 2 시간 저장의 두 배 넘는 가치를 받는다는 뜻이고, 이게 8 시간 · 12 시간 듀레이션 경쟁 을 촉발한 직접적 가격 신호입니다.

AI 데이터센터는 이 신호에 다른 방식으로 반응합니다. 유틸리티 관점에서 긴 듀레이션이 필요한 이유가 "저녁 피크 대응" 이라면, 하이퍼스케일러 관점에서 필요한 이유는 "가스 공급이 며칠 끊겨도 AI 를 돌려야 한다" 입니다. 둘 다 같은 8~100 시간 저장을 원하지만 동기가 다릅니다. 이 수요가 결합하면서 LDES 시장 전체가 2025~2026 에 본격 상업화 국면으로 진입했습니다.

이 계층의 기술은 크게 세 가지로 나뉩니다 — 플로우 배터리, 금속-공기, 기계/열 저장. 각각의 물리가 서로 다릅니다.

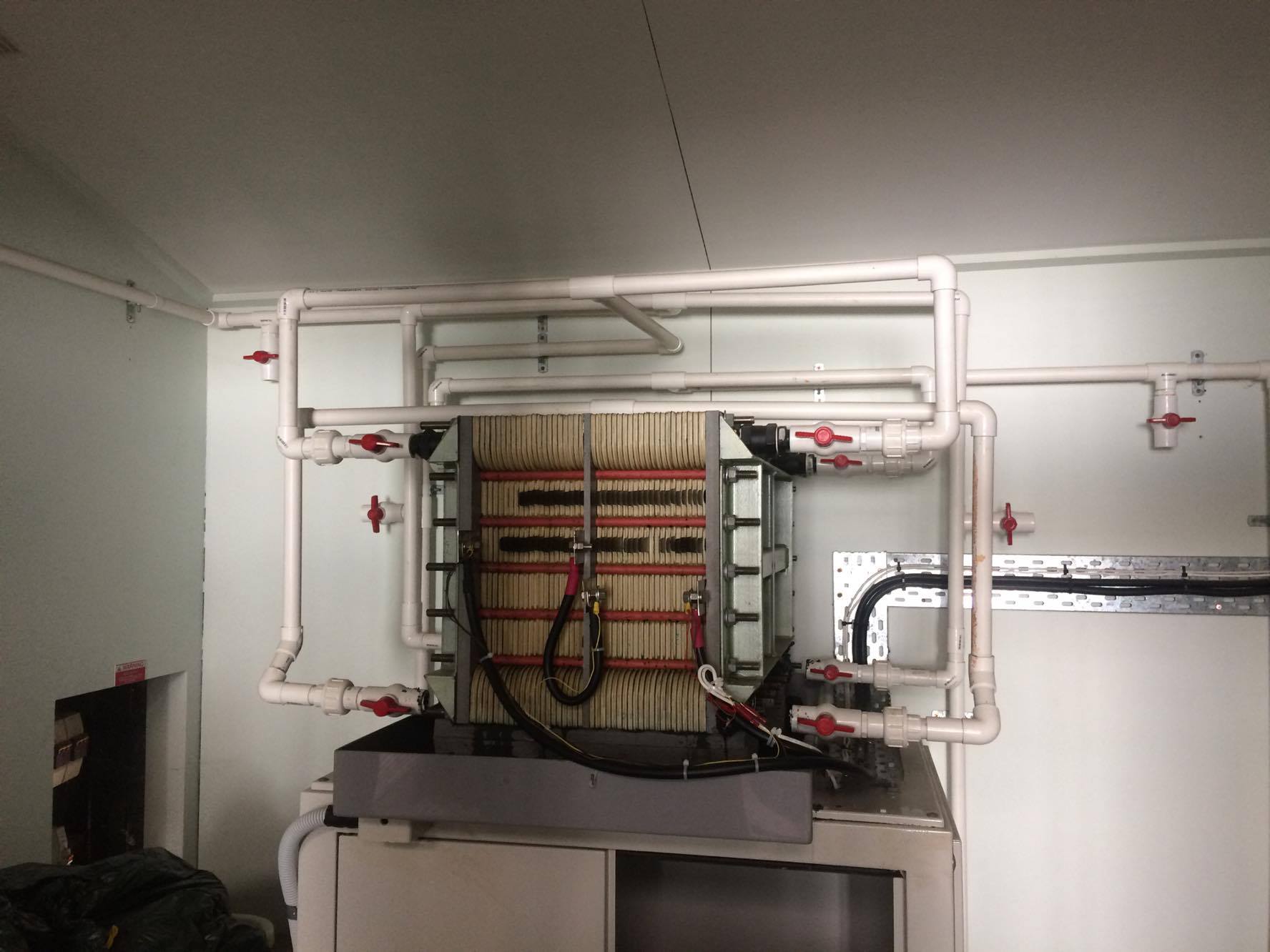

바나듐 레독스 플로우 배터리 — 셀 스택 + 전해액 배관
소형 바나듐 레독스 플로우 배터리 (VRB) 유닛. 중앙의 직사각형 구조물이 셀 스택 (membrane 판 여러 장이 겹쳐진 구조, 적색 줄무늬로 보이는 부분), 주변 PVC 파이프와 적색 밸브가 전해액 순환 회로 입니다. 탱크는 사진 아래쪽 수납 공간에 배치. 핵심 특징은 에너지 (탱크 크기) 와 출력 (스택 크기) 이 분리되어 독립적으로 스케일 된다는 점. 리튬은 듀레이션을 늘리려면 셀을 더 쌓아야 해서 비용이 선형 증가하지만, 플로우는 전해액만 더 부으면 됩니다. (출처: Wikimedia Commons, CC BY-SA)

이 그림에서 탱크 두 개가 따로 있는 것이 플로우의 경제 논리 그 자체입니다. 4 시간 듀레이션에서는 셀을 많이 쌓은 리튬이 저렴하지만, 8~12 시간으로 넘어가면 탱크만 키우면 되는 플로우가 단위 kWh 당 비용에서 역전 합니다. 영국 Invinity Energy Systems 는 14 개국 70+ 프로젝트에 75+ MWh 를 배치 또는 계약했고, 중국 Dalian 에는 이미 200 MW / 800 MWh 바나듐 플로우 사이트가 가동 중입니다. 캘리포니아 주 IOU 들은 2026 년까지 400+ MWh 바나듐 플로우 계약을 체결한 상태입니다. 플로우의 한계는 에너지 밀도가 낮아 (리튬 대비 1/5~1/10) 공간이 많이 필요하다는 점 — 부지가 남는 유틸리티 사이트에서는 경쟁력이 있지만 데이터센터 BTM 의 좁은 부지에는 부적합한 경우가 많습니다.

플로우가 4~12 시간을 겨냥한다면, Form Energy 의 철-공기 배터리100 시간 을 겨냥합니다. 화학 자체는 오래됐습니다 — 방전 시 철이 공기 중 산소와 결합해 녹슬고 (산화), 충전 시 전기로 녹을 다시 떼어내는 (환원) 반응입니다. 100 년 동안 이 반응 속도와 사이클 수명을 상업화 수준으로 끌어올리지 못했는데, Form Energy 가 MIT 출신 연구진 중심으로 2017 년 창업해 이 문턱을 넘었다고 주장하고 있습니다. 핵심은 $0.05/kWh-cycle 에 가까운 극저단가 — 리튬으로는 도달 불가능한 수준 — 와 며칠 단위 지속 을 결합한 점입니다.

이 계층에서 2026 년 3 월에 두 건의 결정적 계약이 공개됐습니다.

Form Energy 누적 상업 계약이 75 GWh 를 넘었습니다. 웨스트버지니아 Weirton 공장 (구 US Steel 부지) 이 2024~2025 년에 생산을 개시했고, 2026~2027 에 순차 출하가 진행됩니다. 첫 상업 가동의 성패가 LDES 전체 자본 조달 분위기를 결정할 이정표 가 될 것은 분명합니다 — 이 계약이 실제로 약속된 사이클 수명 · RTE 를 달성하면 LDES 투자 물결이 이어지고, 실패하면 수 년의 투자 위축이 올 수 있습니다.

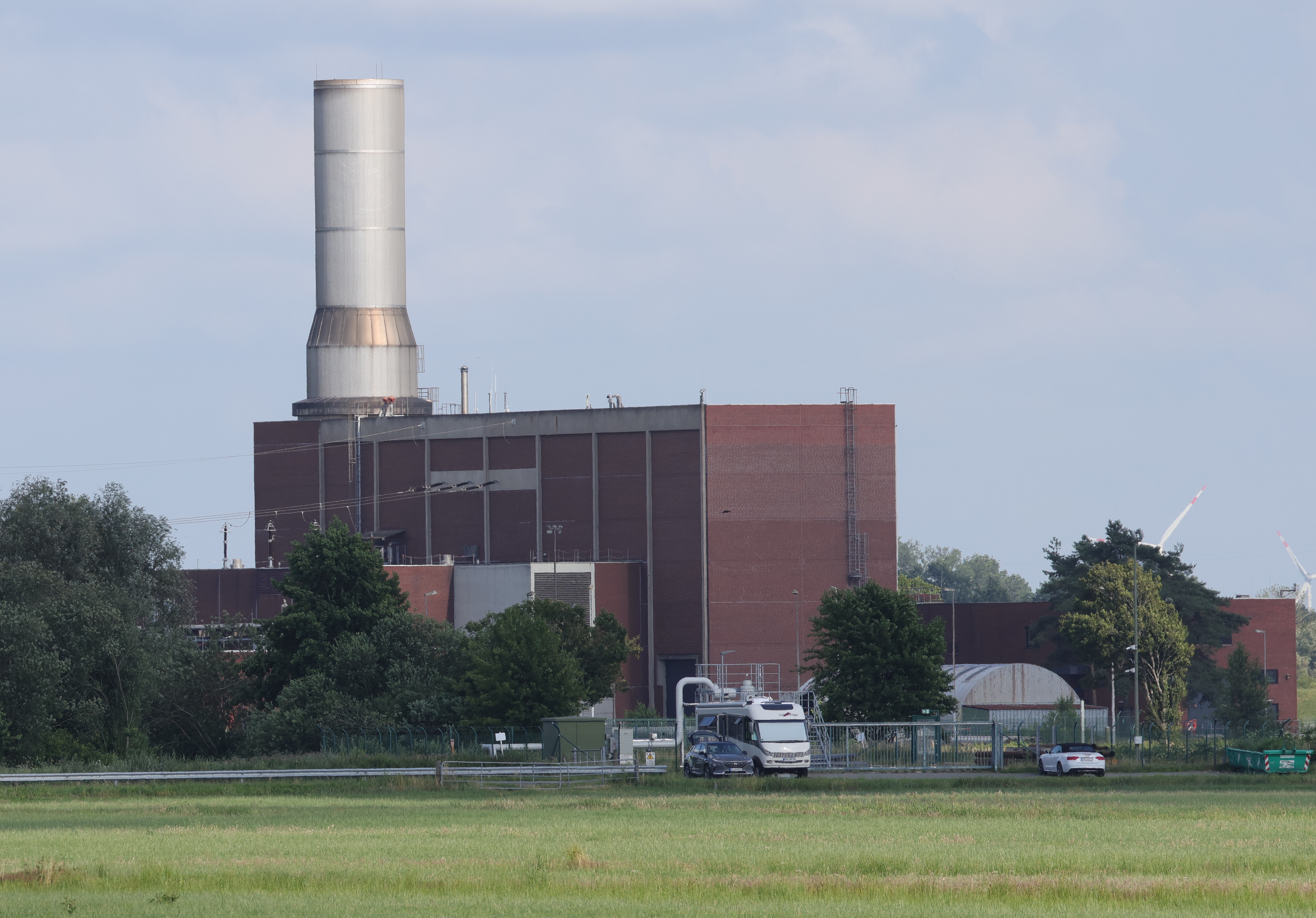

단열 압축공기 저장 (CAES) — 1970 년대 기술이 돌아오다
독일 Huntorf 압축공기 저장 시설 (1978 년 가동, 290 MW). 지하 소금 동공에 60~100 bar 로 공기를 저장했다가 필요할 때 꺼내 터빈을 돌립니다. 기존 CAES 는 가스를 보조 연료로 태워서 RTE 가 45~55 % 에 그쳤지만, 최근 단열 (Adiabatic) CAES 는 압축 시 발생하는 열을 저장했다가 방출 시 재사용해 가스 없이 RTE 70 %+ 를 노립니다. (출처: Wikimedia Commons)

Hydrostor (캐나다) 는 단열 CAES 를 상업 규모로 진입시키는 중입니다. 캘리포니아 Willow Rock (Rosamond) 500 MW / 4,000 MWh, 호주 뉴사우스웨일즈 Silver City 200 MW / 1,600 MWh 가 GW 급 파이프라인의 중심입니다. Silver City 는 2025 년 9 월 Export Development Canada 로부터 프로젝트 파이낸싱을 확보하고 2026 년 9 월 공사 개시 예정입니다 (Energy-Storage.News, 2025.09). 듀레이션 8~24 시간 — 4 시간 리튬과 100 시간 철-공기 사이를 메웁니다.

Eos Energy Enterprises 는 중기 저장 (3~12 시간) 의 또 다른 축입니다. 아연-할라이드 (Zinc-halide) 수계 배터리 — Znyth ™ 플랫폼 — 로 비-리튬 · 비-중국 · 화재 안전 을 내세우는 포지션입니다. 2024 년 12 월 미국 DOE 에서 $303.5 M 대출보증 (LPO Title 17 최초 배터리 대출) 을 확정받고, Pennsylvania Turtle Creek 에 연 8 GWh 생산 능력을 2027 년까지 확장 중입니다 (DOE LPO, 2024.12). 2026 년 1 분기 잠정 출하가 기록적이었고, 상업 파이프라인이 약 99 GWh 까지 확대됐습니다 — 이 중 데이터센터 비중이 약 22 % 로 보고됩니다 (Simply Wall St, 2026). AI 데이터센터 고객에게 화재 안전 · 비-리튬 · 중기 듀레이션 · 비-중국 네 가지가 결합된 프리미엄을 제공하는 포지션입니다.

기타 중기·장기 플레이어. 미국 ESS Inc. 는 철-크롬 플로우, Energy Vault 는 중력 (블록 승강) — 2024 년 중국 Rudong 에서 상업 25 MW / 100 MWh 가동 시작, Malta 는 펌프드 히트 (용융염 + 액체 저장), Rondo · Antora 는 고체 블록 열 저장 (세라믹 · 탄소 블록으로 산업 공정열 직접 공급) 을 각자 추진합니다. 이 중 어느 한 기술이 단독으로 10~100 시간 영역을 차지할지, 아니면 사이트 특성별로 서로 다른 기술이 공존 할지는 2027~2030 에 결정됩니다.

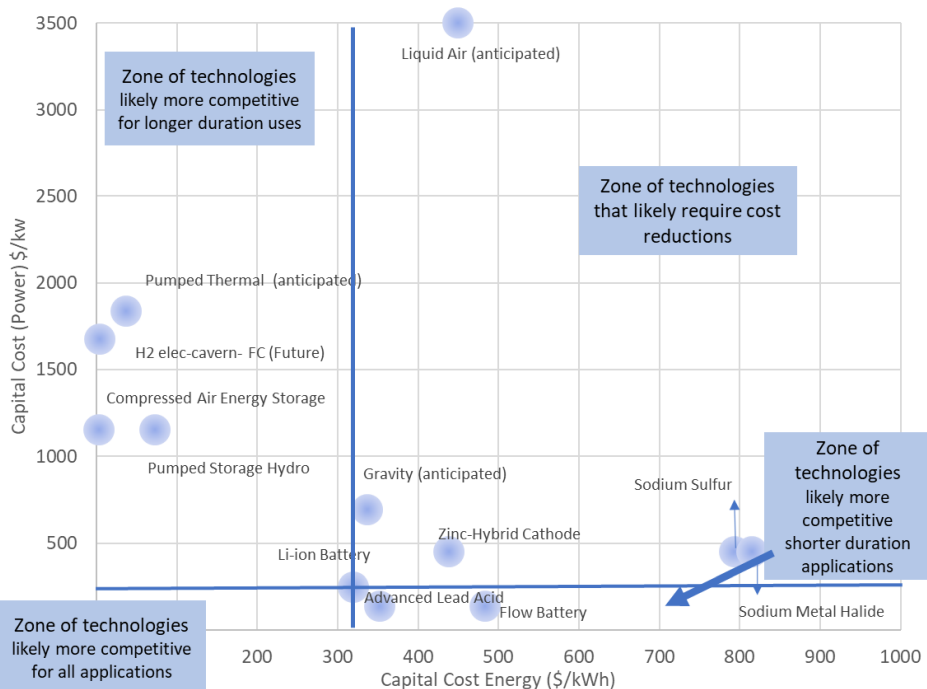

ESS 기술별 자본비용 포지셔닝 — Brattle Group
Brattle Group 이 ESS 기술들을 가로축 Capital Cost Energy ($/kWh), 세로축 Capital Cost Power ($/kW) 에 배치한 지도. 좌하단에 Li-ion 이, 우측 상단에 Liquid Air · Pumped Thermal · CAES · H2 같은 장주기 기술이, 우하단에 Sodium Sulfur · Flow Battery · Zinc-Hybrid Cathode 같은 중기 저장이 위치합니다. 같은 "에너지 저장" 이라는 이름 아래 기술별로 자본비용 구조가 전혀 다른 영역에 존재한다는 것이 한 장으로 드러납니다. (출처: Brattle Group — LDES Scoping Report, 2025.02)

Wood Mackenzie 의 2025 년 집계에 따르면 장주기 저장 (LDES) 배치가 전년 대비 +49 % 성장했습니다 (ESS News, 2026.03). 기술 내부 비중은 CAES 45 %, 열 저장 33 %, 바나듐 플로우 21 % 순이고, 중국이 누적 93 % 를 차지합니다. 단, 같은 리포트는 2034 년까지도 리튬이 전체 저장 시장의 85 % 를 유지한다고 봅니다 — LDES 가 리튬을 대체하는 것이 아니라 리튬이 닿지 못하는 영역을 새로 여는 보완 관계라는 뜻입니다.


스택으로 작동한다 — 계층 사이의 보완과 경쟁

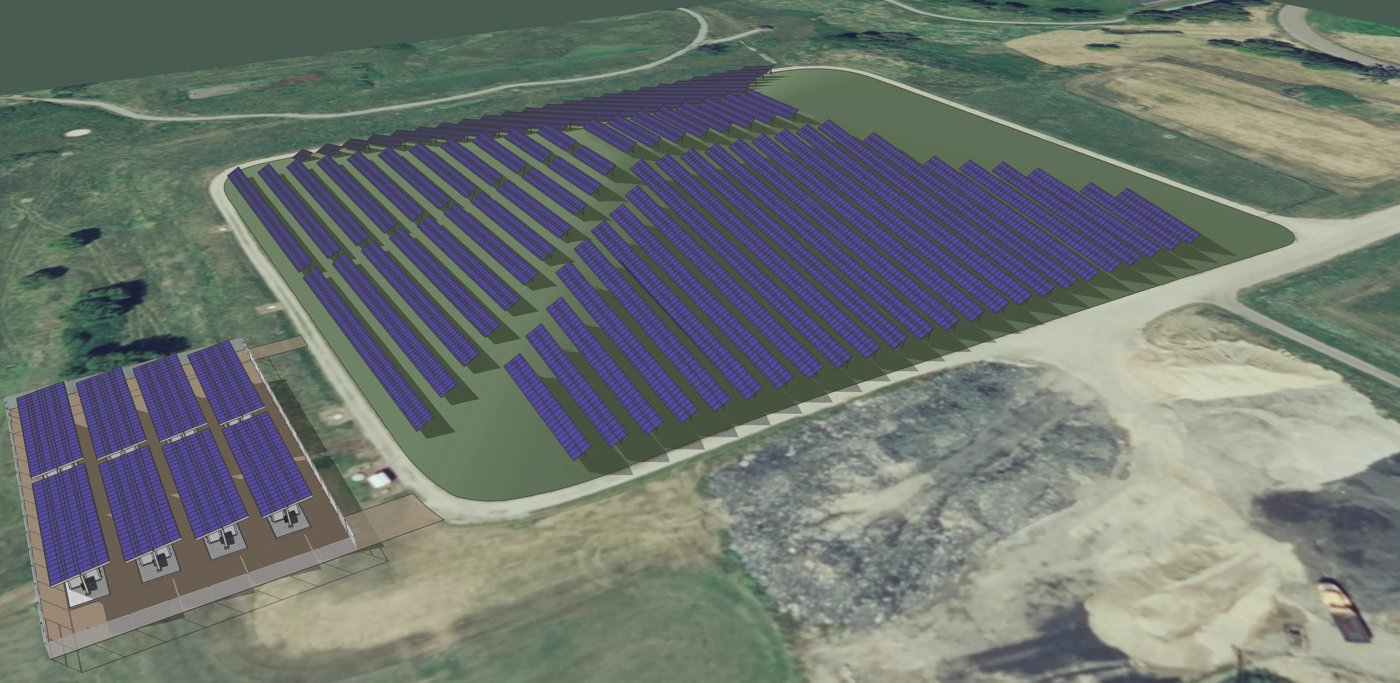

태양광 + Tesla Megapack + 변전 설비가 한 부지에 쌓인 FTM 사이트 (항공)
같은 부지에 태양광 패널 어레이 + Megapack 컨테이너 열 + 변전 설비 가 함께 배치된 전형적 FTM 사이트 항공. 이 한 장이 "스택" 이라는 단어의 실체입니다 — 하나의 발전/저장 자산이 아니라 여러 기술이 한 울타리 안에 쌓여 서로 다른 시간 스케일을 담당합니다. (출처: Wikimedia Commons, CC BY-SA)

지금까지 세 계층 — 즉시 발전 · 단기 저장 · 중기·장기 저장 — 을 각각 봤습니다. 이 계층들이 서로 대체가 아니라 스택으로 작동 한다는 것이 이 절의 핵심입니다. 한 데이터센터가 실제로 전력을 조달하려면 세 계층을 동시에 써야 합니다 — 어느 한 계층이 다른 계층을 대신할 수 없습니다.

하이퍼스케일러 캠퍼스의 전형적 전력 스택을 단순화하면 이렇게 됩니다.

이 네 역할이 같은 부지에 공존 합니다. 왜냐하면 네 가지 수요가 서로 다른 시간 스케일에서 생기기 때문입니다. 초 단위 주파수 응답을 SOFC 로 할 수 없고, 수 시간 주전력을 2 시간 리튬으로 할 수 없으며, 며칠 백업을 가스 발전으로 유지하려면 연료 저장이 방대해집니다. 각자 자기 시간 스케일에서 제일 싼 기술이 다릅니다.

여기서 한 걸음 더 들어가면 — 왜 한 계층이 다른 계층의 기능을 흉내내지 못하는가. 답은 각 계층의 물리적 시간 상수 가 다르기 때문입니다. 배터리의 응답 시간은 수 밀리초, SOFC 는 수 분 (예열 · 냉각 과정), 가스 터빈은 수십 분, 원전은 수 시간 단위입니다. 빠른 응답이 필요한 자리에 느린 기술을 놓으면 그냥 응답 못 하는 것이고, 느린 자리에 빠른 기술을 놓으면 지속 못 합니다. 한 사이트가 여러 계층을 병렬로 배치하는 것이 설계의 우회가 아니라 물리적 필연 입니다.

이 구조가 통합자 (Fluence · Wartsila 등) 의 위치를 어렵게 만드는 이유 이기도 합니다. 통합자는 전통적으로 "셀을 사서 컨테이너에 담고 BMS · EMS 를 얹어 완성품을 낸다" 는 한 계층에 특화됐습니다. 그런데 하이퍼스케일러가 여러 계층을 동시에 설계 하기 시작하면서, 계층 간 인터페이스 설계 · 계층 간 제어 소프트웨어 · 계층 간 경제성 최적화가 새로운 경쟁 영역이 됐습니다. 이 영역은 순수 리튬 통합자의 강점이 아닙니다 — 오히려 하이퍼스케일러 자신의 내부 설계 팀 이나 SOFC/가스/원전 공급자 가 주도권을 가져갑니다. 통합자는 자신이 제일 잘하는 영역이 자동화 · 규격화되는 동시에, 새로 열리는 "계층 간 통합" 영역에서는 우위가 없다는 이중 압박을 받습니다.

반대로 전문가 (Bloom · Form · Eos 등) 의 위치가 강해지는 이유 도 같은 구조에서 나옵니다. 각 계층에 특화된 기술은 대체재가 없습니다 — 다른 계층의 기술이 자기 영역을 침범하지 않습니다. 셀 가격이 떨어져도 SOFC 수요가 줄지 않고, 철-공기가 상업화돼도 리튬 2 시간 수요가 줄지 않습니다. 계층이 명확한 만큼 해자가 명확 합니다. 그리고 그 해자 위에서 고객 집중 · 장기 공급 계약 · 규모 경제 가 2~3 년 단위로 쌓입니다.

또 하나의 중요한 관찰은 계층 간 이동의 단방향성 입니다. SOFC 는 시간이 지나면 배터리 영역을 침범할 수 없습니다 (물리적으로 느리니까). 반대로 배터리는 듀레이션을 늘려 중기 영역을 노려볼 수 있지만, 100 시간 LDES 의 경제성까지 따라가기는 어렵습니다. 즉 각 계층이 "자기 본업" 에서는 강하고 "남의 본업" 에는 거의 못 들어갑니다. 이게 계층 분기가 되돌릴 수 없는 재편이라고 보는 이유입니다.


시장이 이미 이 재편을 가격에 반영하고 있다

여기까지가 구조적 설명입니다. 이 구조가 실제로 작동한다면 주식 시장이 이미 가격으로 계층별 디커플링 을 보여주고 있어야 하고, 앞서 인트로에서 언급한 4 월 중순의 세 가지 움직임이 바로 그 증거입니다. 지금까지 깔아둔 내러티브 위에서 이 움직임이 어떻게 읽히는지 다시 정리합니다.

Bloom Energy (BE) — 즉시 발전 계층의 대표 주자입니다. 2026 년 초 약 4 개월 만에 대규모 데이터센터 계약이 연이어 체결됐습니다. 1 월 8 일 AEP 1 GW (20 년 오프테이크), 3 월 여러 SK·유럽 데이터센터 건, 그리고 4 월 14 일 Oracle 2.8 GW (1.2 GW 선계약 + 주식 워런트 포함) 가 누적됐습니다. 같은 기간 주가가 큰 폭 상승했고 52 주 신고가를 경신했습니다 (CNBC, 2026.04.14). 이것은 "AI 데이터센터가 연결 대기를 우회하기 위해 즉시 발전을 사고 있다" 는 내러티브의 가장 직접적인 시장 반응입니다.

Eos Energy (EOSE) — 중기 저장 · 비-리튬 · 비-중국 포지션. 4 월 들어 큰 폭 상승했고, 2026 년 1 분기 잠정 출하가 분기 최대치, 파이프라인 약 99 GWh, 데이터센터 리드가 전 분기 대비 +50 %, 활성 데이터센터 파이프라인 +40 %+. DOE 대출보증이 Pennsylvania 라인 증설을 뒷받침하고 있습니다 (StockTitan, 2026.03). 내러티브 측면에서 이것은 "AI 데이터센터가 화재 안전 · 비-리튬 · 중기 듀레이션 특화 기술에 프리미엄을 부여하기 시작했다" 는 증거입니다.

한 가지 짚고 갈 것은 Eos 가 2025 년 10 월 30 일 Fuzzy Panda 공매도 리포트 를 받았다는 점입니다 (Fuzzy Panda Research, 2025.10.30). 리포트는 수소브롬 누출 의혹 · DOE 에 제출한 프로젝션의 신뢰성 · 파이프라인 일부가 허수라는 주장을 폈습니다. 이후 발표된 파이프라인 확대 · 신규 계약 · DOE 2 차 드로를 거치며 시장은 숏 논거보다 출하·백로그 실적 을 더 믿는 쪽으로 움직였습니다. 이 과정 자체가 "전문가 층" 에 대한 시장의 신뢰 테스트였고, 현재까지는 Eos 가 통과한 것으로 가격에 반영되어 있습니다.

Fluence Energy (FLNC) — 단기 Li-ion 통합자입니다. 1 분기 매출이 전년 동기 대비 큰 폭 증가했지만 매출총이익률이 크게 하락했고 (프로젝트 원가 초과 + 시즌 고정비 과소 흡수), 4 월 17 일 UBS 가 Neutral → Sell 로 투자의견을 하향했습니다 (24/7 Wall St, 2026.04.17). UBS 의 핵심 논거는 "IRA 세제 인센티브가 자동차사 EV 배터리 라인을 스테이셔너리로 전환시키면서 2027 년부터 공급 과잉 · 가격 급락이 예상되고, 통합자의 마진이 추가 압축될 것" 입니다. 바로 이 글 앞에서 깔아둔 "통합자 층의 구조적 마진 압박" 과 정확히 같은 논리입니다.

이 세 종목의 움직임이 "ESS 테마주 바구니" 의 종말을 알리는 가격 신호입니다. 그런데 "테마주 바구니" 라는 말 자체를 먼저 뜯어볼 필요가 있습니다 — 지금 'ESS 테마' 로 묶여 거래되는 ETF 들이 실은 ESS 노출이 거의 없다는 점부터 출발해야 합니다.

"배터리 테마 ETF" 는 실은 EV · 광산 바구니다

국내외 증권 리포트가 "ESS · 배터리 테마 수혜" 를 말할 때 가장 자주 인용되는 세 ETF — LIT (Global X Lithium & Battery Tech), BATT (Amplify Lithium & Battery Technology), KARS (KraneShares Electric Vehicles & Future Mobility) — 의 2026 년 4 월 중순 기준 상위 보유 종목은 이렇게 구성되어 있습니다.

ETF 상위 보유 (비중) 실제 구성의 정체
LIT Rio Tinto (20.4%) · Albemarle (8.0%) · Samsung SDI (5.1%) · Panasonic (4.4%) · SQM (4.3%) · Ganfeng Lithium (4.1%) · Pilbara Minerals (4.0%) · CATL (3.7%) 리튬 광산 + EV 셀 OEM. 순수 ESS 플레이어 0
BATT CATL (8.0%) · BHP (6.9%) · Tesla (6.0%) · BYD (6.0%) · FCX (5.3%) · BE (Bloom 3.3%) · Grupo Mexico (2.6%) · TDK (2.4%) · Albemarle (2.3%) 광산 (BHP · FCX · Grupo Mexico) + EV + BE 하나
KARS CATL (4.8%) · Tesla (4.6%) · Panasonic (4.0%) · Pilbara Minerals (3.7%) · Albemarle (3.6%) EV 중심. ESS 노출 사실상 없음

(출처: StockAnalysis.com LIT Holdings, BATT Holdings, KraneShares KARS, 2026.04 기준)

이 표에서 드러나는 것은 "ESS 테마 ETF" 라는 명칭 자체가 부정확하다 는 사실입니다. 실제 구성을 뜯어보면 리튬 · 구리 · 니켈 광산과 EV 셀 제조사가 압도적 비중을 차지하고, 이 글이 다룬 즉시 발전 (Bloom), 중기 저장 (Eos), 장기 저장 (Form Energy · Hydrostor · Energy Vault), 단기 통합자 (Fluence), 소프트웨어 (Stem) 같은 "순수 ESS 플레이어" 는 BATT 에서 Bloom 하나가 3.3 % 로 겨우 끼어있는 정도입니다. "ESS 테마 ETF 가 지난 12 개월 강세" 라는 관찰은 사실 "리튬 광산과 EV 셀 OEM 이 올랐다" 는 말이지 ESS 업계가 고르게 올랐다는 뜻이 아닙니다.

이 분화는 언제부터 시작됐나 — 6 개월 타임라인

지금 시점 (2026.04.18) 의 스냅샷만 보면 "4 월 중순에 갑자기 벌어진 일" 처럼 보입니다. 실제로는 지난 약 6 개월 에 걸쳐 단계적으로 쌓여온 흐름이고, 4 월 중순의 며칠이 극단화 지점일 뿐입니다. 시간순으로 정리하면 이렇게 됩니다.

6 개월에 걸쳐 단계적으로 쌓인 이벤트들이 이 계층 분화를 만들었습니다. 4 월 중순 며칠은 이 축적의 극단화 장면이지 출발점이 아닙니다. 그런데 여기서 한 걸음 더 뒤로 물러서 보면, 이 6 개월짜리 분화 자체도 이 업계에서 처음 보는 패턴이 아닙니다 — 과거 수 차례의 유사 사이클이 있었습니다.

이 패턴은 처음 보는 것이 아니다 — AI 컴퓨팅 전력 내러티브의 반복

"컴퓨팅 수요가 그리드보다 빨라서 특정 계층이 바구니에서 튀어나와 오른다" 는 이 글의 핵심 관찰은 AI 시대에 처음 등장한 구조가 아닙니다. 2019 년 이후 같은 뼈대의 사이클이 두 번 반복됐습니다.

① 2020~2022 크립토 마이닝과 BTM 가스 자가 조달

비트코인 가격이 폭등한 2020~2021 에 마이닝 업체들이 그리드 전기를 기다리지 않고 플레어 가스 · 노후 가스 터빈 · 원유 생산지 잉여 가스에 ASIC 을 직접 꽂는 움직임이 이어졌습니다. "compute 가 그리드보다 빠르다 → BTM 으로 간다" 는 구조가 미니어처 버전으로 먼저 실행 된 셈입니다. Marathon Digital · Riot Platforms · Stronghold Digital 같은 종목이 "크립토 + 전력" 테마 바구니로 함께 움직였고, 관련 BTM 가스 터빈 유통·개조 업체들도 같이 급등 했습니다.

결말은 2022 년 크립토 크래시 + FTX 붕괴가 겹치며 BTM 설비 상당수가 유휴화·매각 됐고, 관련 종목은 -80~-95 % 를 맞았습니다. 남은 교훈은 "수요 주체의 재무 건전성이 약하면 BTM 자가 조달 내러티브는 한 번 꺾임에 사라진다" 는 것입니다. 지금의 하이퍼스케일러 BTM 과 구조적으로 닮았지만 수요 주체가 다르다 는 차이가 이후 서술의 핵심이 됩니다.

② 2023~2024 AI 원전·SMR 하이프 사이클

ChatGPT 출시 (2022.11) 후 "AI 전력 수요는 그리드 외부 공급이 필요하다" 는 인식이 본격화되자, 답으로 원전 재가동과 SMR 이 테마로 떠올랐습니다. 2024 년 9 월 Microsoft 가 Constellation 과 Three Mile Island Unit 1 재가동 계약 (835 MW · 2028 목표) 을 체결했고, 같은 시기 Amazon 은 X-Energy 와 SMR 협약, Oklo 는 Switch 와 12 GW 캠퍼스 공급 계약을 발표했습니다. Constellation (CEG) · Vistra (VST) · Oklo (OKLO) · NuScale (SMR) 주가가 2024 년 중 수 배 수준으로 급등하며 "AI 원전 테마" 라는 바구니가 형성됐습니다.

이 바구니는 2025 년 들어 내부 분화 를 시작했습니다. 기존 원전 재가동 (CEG · VST) 은 비교적 유지했지만, 신규 SMR (OKLO · SMR) 은 상업 가동 시점이 2028~2030+ 로 확정되면서 크게 조정 받았습니다. 같은 "원전 테마" 였지만 납품 타임라인이 짧은 것과 먼 것이 분화 된 것 — 이게 바로 지금 "즉시 발전 계층" 에서 다시 반복되는 패턴입니다 (Bloom SOFC 55 일 vs SMR 수 년의 대조).

두 사이클의 공통 뼈대:
- "그리드가 못 따라간다" 는 인식이 BTM 자가 조달 · 원전 · SOFC · 배터리로 순차 이동
- 초기에는 테마 바구니로 동반 상승
- 나중에 "납품 타임라인" 과 "수요 지속성" 기준으로 계층 내 분화
- 분화의 승자는 약속한 시간 안에 실제로 납품 가능한 기술

이번 2026 사이클 (ESS 계층 분화) 은 이 패턴의 세 번째 반복 입니다. 그럼에도 과거 두 사이클과 구조적으로 다른 세 가지 가 있고, 이게 이번의 결말을 과거와 다르게 만들 가능성을 만듭니다.

첫째, 수요 주체의 재무 건전성이 완전히 다릅니다.
2020~2022 크립토 사이클에서 BTM 가스 구매자는 재무 취약한 채굴업체였고, 한 번의 자산 가격 붕괴에 수요가 증발했습니다. 2023~2024 원전 사이클에서도 초기에는 하이퍼스케일러가 참여했지만 일부 계약은 LOI 수준에 머물렀습니다. 지금은 Microsoft · Google · Oracle · Meta · Amazon 이 실제 GW 단위 구속 계약 (MSA) 을 체결하면서, 수요 주체의 재무 건전성이 비교할 수 없을 정도로 강합니다. "크립토식 사이클 붕괴" 는 거의 불가능합니다.

둘째, 납품 가능 타임라인이 다른 층에 있습니다.
2024 원전 사이클의 가장 큰 약점이 "2028~2030 이전엔 못 움직인다" 였습니다. 이번 SOFC · 배터리 · 변압기는 각각 55 일 · 수 개월 · 24~36 개월 로 원전보다 훨씬 짧은 시간축에서 실제 공급이 가능합니다. 그래서 이번 사이클은 "실제 납품 실적" 으로 검증이 빠르게 쌓입니다 (Bloom-Oracle 시범 55 일 · Megapack 3 양산 2026 하반기 · Form Energy 첫 상업 가동 2026~2027). 검증이 빠른 만큼 기대가 깨지는 경로도 빠를 수 있다 는 양면성을 갖습니다.

셋째, 계층 내부 경쟁이 "기술 간" 이 아니라 "공급망 지정학" 으로 옮겨갔습니다.
2021 크립토는 순수 기술 · 경제 경쟁이었고 2024 원전은 규제 · 시간 경쟁이었습니다. 2026 ESS 는 IRA · FEOC · 관세 · 중국 셀 직판 이라는 정치 변수가 같은 계층 안의 승자를 가릅니다. 이 변수는 2026 년 미국 대선 · 정책 변화에 따라 역전될 수 있는 것이고, 그래서 앞의 두 사이클보다 "정책 헤지" 의 중요성이 훨씬 큽니다.

정리하면, 이번 분화는 AI 컴퓨팅 전력 내러티브의 세 번째 반복 이고, 앞의 두 사이클에서 배울 것과 이번에만 새로 따져야 할 것이 동시에 있습니다.

현재 (2026.04.18) 계층별 포지션 — 4 그룹

6 개월 누적 흐름의 결과로 만들어진 현재 위치를 방향·강도별로 묶으면 다음 네 그룹입니다.

크게 상승 — 즉시 발전 + 전력 인프라 + LDES 전문
- Bloom Energy (BE) · 즉시 발전 SOFC · Oracle · AEP 연속 대형 계약으로 6 개월간 지속 상승, 4 월 중순 신고가 경신
- 효성중공업 (298040) / HD현대일렉트릭 (267260) · 전력기기 슈퍼사이클 · 북미 변압기 수주 급증, 리드타임 24~36 개월 구조
- 두산퓨얼셀 (336260) · 한국 SOFC · SK · KB 증권 목표가 연쇄 상향, 군산 50 MW 양산 후 수주 가시화 기대
- Energy Vault (NRGV) · 중력·중장기 저장 · Japan 850 MW (4/9) · 2025 매출 +340% 후속 모멘텀

상승 — 중기 저장 · 수소 FC · LFP 셀
- Eos Energy (EOSE) · Zn-halide LDES · Q1 record shipments, DOE 2 차 드로, 데이터센터 파이프라인 +40%
- Plug Power (PLUG) / Ballard Power (BLDP) · 수소 FC · 6 개월간 각각 +88% · +91%, 섹터 로테이션
- 삼성SDI (006400) · 한국 LFP 셀 · Michigan 2 조 원+ ESS 공급 계약
- SolarEdge (SEDG) · 주택 인버터 회복 · 경영 재편 이후 턴어라운드

혼조 · 보합 — 특수 사정이 상쇄
- Stem (STEM) · 소프트웨어 · 애널리스트 하향 vs AI 운영 수요
- Tesla (TSLA) · EV + Megapack · EV 수요 둔화 vs Megablock 양산 기대
- LG에너지솔루션 (373220) · 한국 셀 · EV 둔화로 ESS 호재 상쇄

하락 — 단기 통합자 · 주택 소비자 채널
- Fluence Energy (FLNC) · Li-ion 통합자 · 2 월 가이던스 컷 -46% 이후 회복 못함, 4/17 UBS Sell 로 재하락
- Enphase (ENPH) · 주택 마이크로인버터 · 주택 태양광 수요 부진 · 1 년 -37%
- Sunrun (RUN) · 주택 태양광 리스·설치 · 금리·정책 불확실성

하락 그룹의 공통점은 수요 주체가 하이퍼스케일러가 아니라 개별 주택 소유자 라는 점입니다. AI 데이터센터 전력 수요는 이 층을 건너 뛰어 직접 즉시 발전·FTM 저장으로 흘러가기 때문에, 주택 채널은 지금의 재편에서 수혜를 받지 못하는 구조입니다. 주택 채널의 주력 제품이 어떤 것인지 한 장 보면 이해가 빠릅니다.

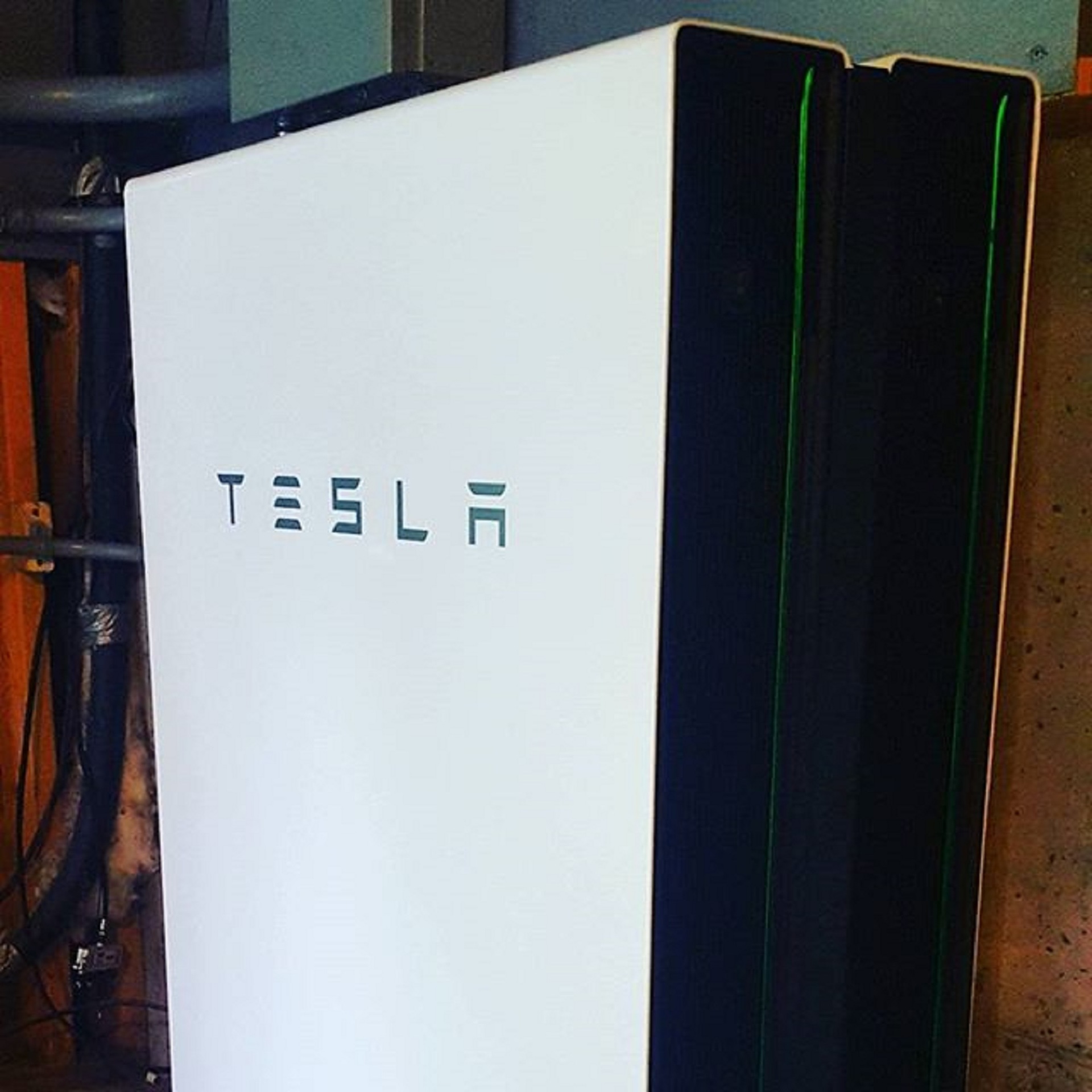

Tesla Powerwall — 주택 벽에 붙는 배터리 한 유닛
미국 가정 지하실 벽에 설치된 Tesla Powerwall. 한 대가 약 13.5 kWh — 앞서 본 대용량 LFP 700 Ah 셀 팩의 약 1/50, Megapack 유닛 (5 MWh) 의 약 1/370 입니다. ENPH · RUN 같은 주택 채널 종목의 수익 구조는 주택 소유자의 태양광 · 배터리 설치 결정 에 달려있는데, 이 결정은 금리 · 보조금 · 관세에 민감하고 AI 붐과 무관합니다. 이것이 하락 그룹의 구조적 배경입니다. (출처: Wikimedia Commons, CC BY-SA)

출처: Motley Fool (BE YTD +143%), 2026.04.16 · 24/7 Wall St (UBS-FLNC Sell), 2026.04.17 · StockTitan (EOSE Q1) · Form Energy-Crusoe 12 GWh, 2026.03.24 · 이투데이 (두산퓨얼셀 목표가). 개별 수익률 % 는 장중 변동 · 출처마다 차이 있음.

이 분포가 뜻하는 것

같은 6 개월 창 안에서 BE · 효성중공업 · 두산퓨얼셀은 크게 상승 한 반면, FLNC · ENPH · RUN 은 하락 한 구도가 만들어졌습니다. 이 분화는 우연이 아니라 이 글이 6 개 섹션에 걸쳐 설명한 계층 분기의 방향과 정확히 일치 합니다. 시장은 이미 계층별로 차별화해 반영 중이고, 6 개월 누적 데이터로 봐도 동일 테마 바구니가 더 이상 동일하게 움직이지 않는다는 결론이 명확합니다.

테마 해체의 의미 — 과거에는 "ESS 테마" 에 돈이 들어오면 모든 관련 종목이 같이 올랐습니다. 이제는 같은 테마 돈이 들어와도 계층별로 차별적으로 배분 됩니다. 즉시 발전 계층에 유리한 뉴스 (AEP · Oracle 계약) 가 단기 저장 종목 (Fluence) 을 올리지 않습니다. 오히려 반대로 작동합니다 — 하이퍼스케일러 예산이 SOFC 로 더 많이 가면 Fluence 가 받을 몫이 줄어든다는 논리까지 가능합니다. 같은 수요 증가가 특정 계층에는 호재, 다른 계층에는 악재 가 되는 구조가 만들어졌습니다. 위 표가 이 구조를 숫자로 확인해주는 것입니다.


한국 기업들은 어느 계층에 서 있나

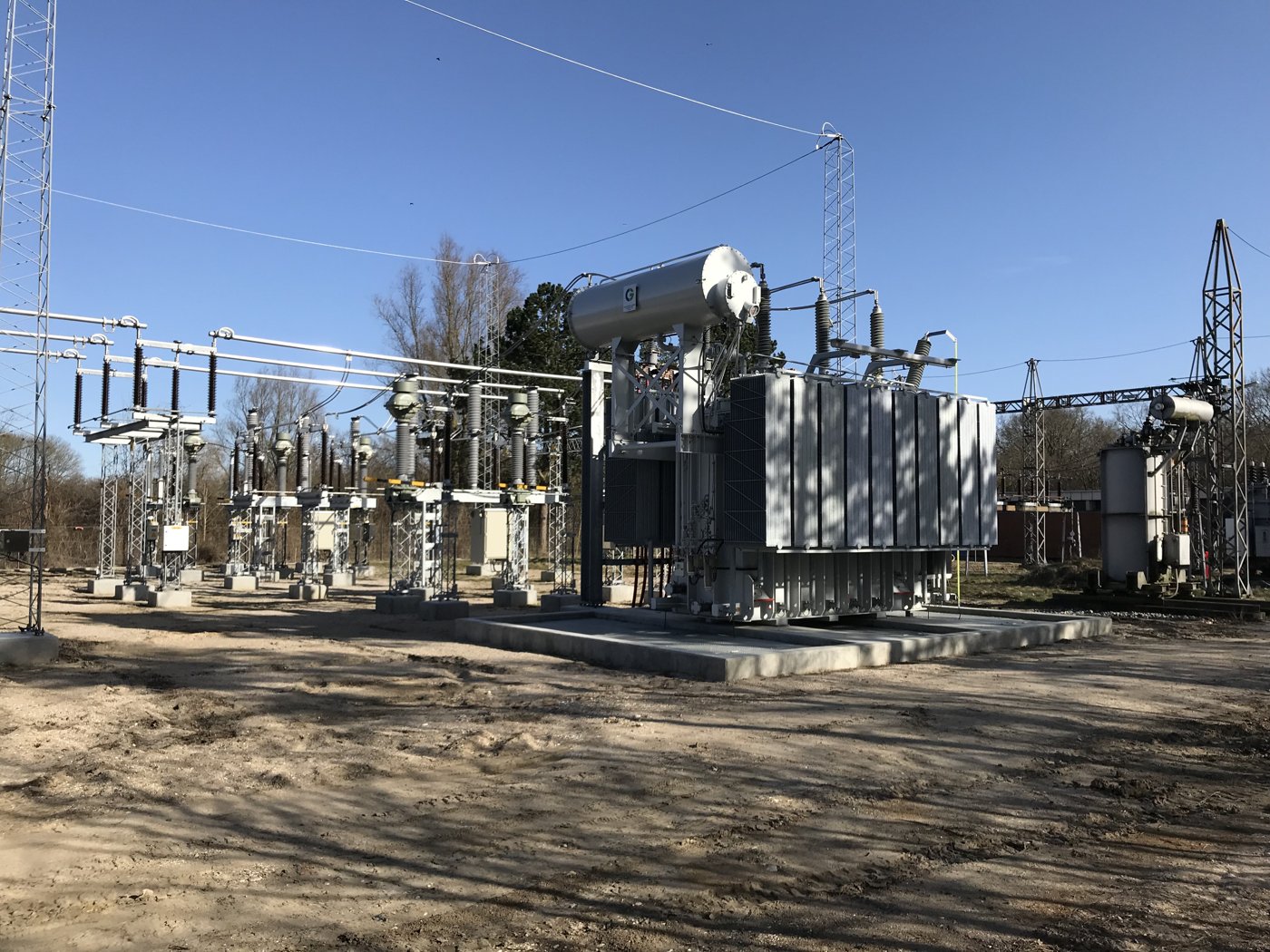

덴마크 Herstedgård 변전소 — 변압기 · 스위치기어 · 부싱이 실물로 모여있는 현장
덴마크의 전형적 변전소 (Herstedgård, 2018). 중앙에 대형 변압기, 좌측에 스위치기어와 애자 (insulator) 가 가지런히 서 있고, 상부로 송전선이 연결됩니다. AI 데이터센터 · 재생에너지 · ESS 사이트의 모든 전기가 이런 변전소를 통해 그리드로 들어가거나 나옵니다. 한국 전력기기 기업들이 지금 미국 · 유럽 · 중동에 납품하고 있는 주력 제품이 바로 이런 설비의 핵심 구성품입니다. (출처: Wikimedia Commons, CC BY-SA)

이 재편이 한국 기업들에게는 어떻게 나타나고 있는가. 답은 한국이 모든 계층에 의미 있는 위치를 가지고 있지만, 계층별 강점이 다르다 는 것입니다. 계층별로 나눠 보겠습니다.

즉시 발전 계층 — 두산퓨얼셀 · SK에코플랜트

Bloom 이 미국에서 대형 계약을 쓸어담는 동안 한국에는 두산퓨얼셀 이 있습니다. 2025 년 7 월 전북 군산에 연 50 MW 규모 SOFC 전용 공장 이 양산을 개시했고, 기술은 영국 Ceres Power 와의 라이선스에 기반합니다 (Ceres Power IR, 2025.07). 2025 년 11 월 SK에코플랜트 · 효성중공업과 데이터센터 전력공급 MOU 를 체결했습니다 (연료전지 + 가스엔진 + 폐열 냉방 통합 솔루션). 2026 년 2 월 LG전자와 폐열 회수 통합 솔루션 MOU. CES 2026 에서 "AI 인프라 에너지 솔루션" 전시 (PRNewswire, 2026.01). SK증권은 "2026 년 1 분기 중 학교 · 병원 상업 계약이 가시화되고 이어서 미국 데이터센터 수주도 본격화" 시나리오를 내놓고 있습니다.

여기서 한 가지 관찰 — 한국 즉시 발전 층이 Bloom 과 경쟁하는 관계가 아니라 파트너십 관계 로 들어가 있습니다. SK에코플랜트 는 2018 년부터 Bloom 과 국내 · 해외 누적 약 400 MW SOFC 를 배치했고, 2025 년에는 "Bloom SK Fuel Cell" 이라는 JV 로 협력을 공식화했습니다. 아일랜드 신규 데이터센터 · 싱가포르 GDS 트라이얼 등이 이 JV 가 해외에서 진행하는 프로젝트입니다 (SK EPA Newsroom). 한국이 Bloom 원천기술을 라이선스 또는 파트너로 받아 국내 · 아시아 시장에서 설치 · 운영 쪽으로 기여하는 구조입니다. 원천기술은 미국, 설치 · 현지화는 한국.

단기 Li-ion 계층 — LG ES · Samsung SDI · SK on

한국 셀 3 사가 2022~2024 년 EV 용 NMC 에 집중 투자한 직후 맞닥뜨린 것이 EV 수요 둔화 + ESS LFP 급증 의 엇갈린 신호입니다. 세 회사의 대응 속도가 다릅니다.

LG Energy Solution 은 2024 년 말 미국 Arizona Queen Creek 에 ESS 전용 LFP 공장 착공, 2026 년 말 1 단계 가동 예정 (연 17 GWh 규모). 미시간 기존 라인 일부를 EV 에서 ESS LFP 로 조기 전환해 2026 년 1 분기부터 중저가 LFP · 고전압 미드-니켈 LFP 양산 개시. 2026 년 미국 ESS 시장 수주 타깃 90 GWh 로 제시했고, 그중 50 GWh+ 가 북미 몫입니다 (LG ES IR, 2026). 2020 년 Moss Landing Phase I 에 들어간 NMC 가 LG Chem 제품이었다는 사실이 이 회사의 LFP 전환 속도 에 일종의 배경 압박으로 작용했다는 업계 해석이 있습니다. 과거 NMC 레거시와 미래 LFP 주력이 한 회사 안에서 동시에 돌아가는 상태입니다.

Samsung SDI 는 LFP 진입이 한국 3 사 중 가장 늦습니다. 2027 년부터 Michigan 자회사가 LFP ESS 를 3 년간 공급하는 대형 계약을 2026 년에 확보했고, 미국 생산 라인 일부를 EV 에서 LFP ESS 로 전환하는 작업을 진행 중입니다 (Samsung SDI IR, 2026). 북미 생산 능력을 2025 12 GWh → 2026 20 GWh → 2027 35 GWh 로 확장하는 로드맵이 공개됐고, 그중 북미 비중이 1.5 GWh → 9.3 GWh → 24.4 GWh 로 올라갑니다. Tesla 와의 공급 협상도 보도되고 있습니다 (Energy-Storage.News, 2026).

SK on 은 2025 년 구조조정 중이고 ESS 포지션은 상대적으로 제한적입니다. EV 배터리에 집중된 상태에서 ESS 전환 결정이 아직 명확하지 않습니다.

K-battery 3 사 모두 2026 년 1 분기 손실을 낼 것으로 전망되지만 (EV 둔화가 주 원인), 업계 애널리스트들은 2 분기 이후 LFP ESS 와 AI 데이터센터 수요로 "V 반등" 시나리오를 주시합니다 (ESS News, 2026.02). 이 반등이 현실이 되려면 Arizona · Michigan 의 LFP 라인이 계획대로 가동해야 하고, 미국 IRA 국산 요건 · FEOC 규정이 비-중국 LFP 에 실제 프리미엄을 주는 형태로 운영되어야 합니다. 두 가지 모두 2026 년 하반기에 확인될 변수입니다.

전력 인프라 계층 — 효성중공업 · HD현대일렉트릭 · LS ELECTRIC

계층 분기의 혜택을 가장 명확하게 받고 있는 것은 셀 제조도 SOFC 도 아니라 초고압 변압기 · 스위치기어 · HVDC · 배전 · DC 송배전 같은 전력 인프라 입니다. AI 데이터센터가 어느 계층으로 가든 — 그리드를 통하든 BTM 으로 가든 — 변압기 · 개폐 · 배전 설비가 필요합니다. 그리고 변압기 리드타임이 앞서 언급한 것처럼 24~36 개월로 두세 배 늘었습니다.

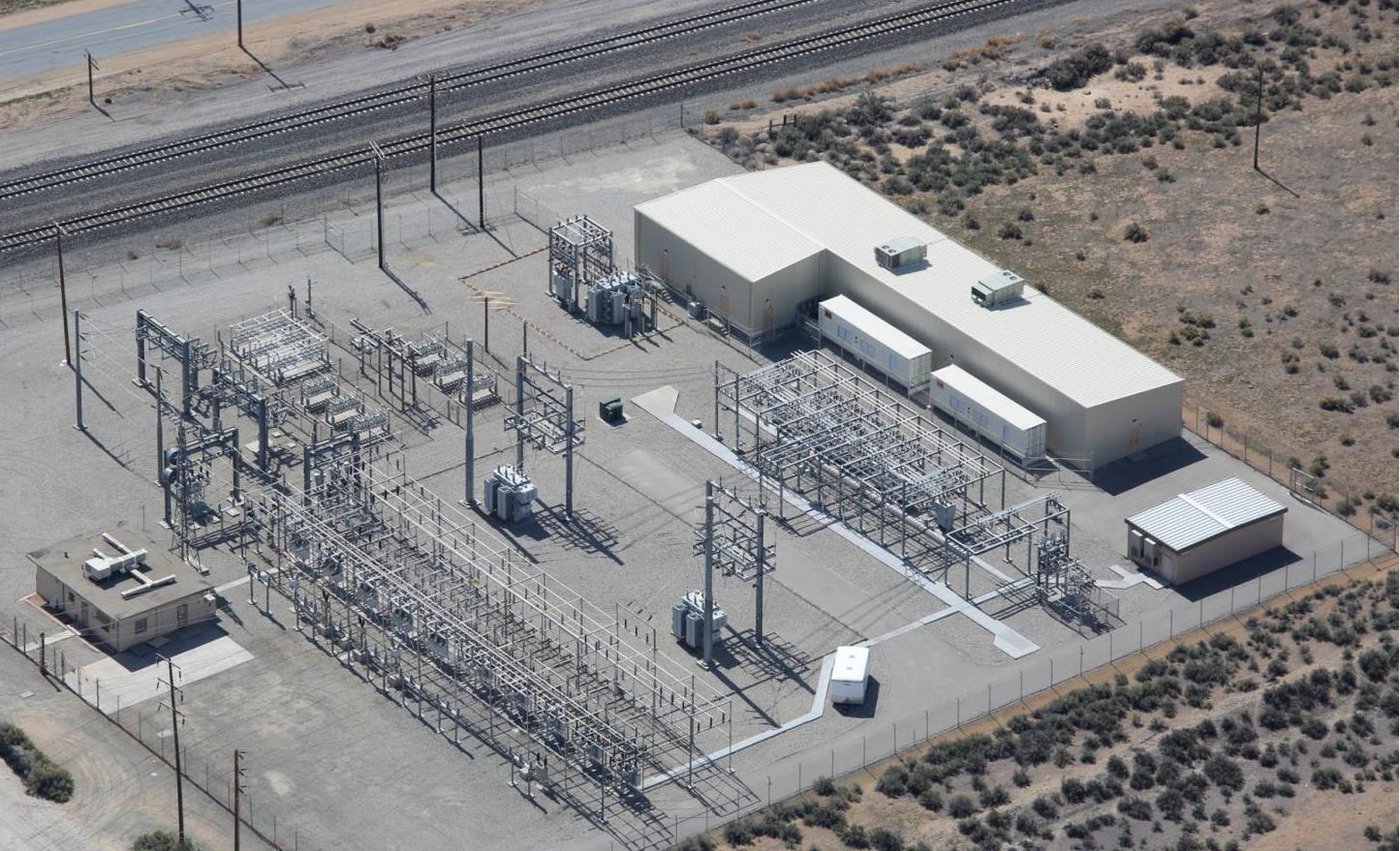

Tehachapi BESS 사이트 — BESS 건물 옆으로 변전소 · 변압기 · 스위치기어가 나란히 배치
캘리포니아 Tehachapi 에너지 저장 프로젝트 항공 사진. 오른쪽 흰 건물이 BESS, 왼쪽 전체 공간이 변전소 — 변압기·스위치기어·부스바·애자가 빼곡합니다. 사진 한 장이 보여주는 사실은 단순합니다. ESS 사이트는 변압기 없이 작동하지 않고, 변압기가 늦어지면 BESS 가 준비돼 있어도 전기가 흐르지 않습니다. 이것이 셀 가격·화학 경쟁이 어떻게 끝나든 변압기·배전 제조사가 수혜를 보는 물리적 이유입니다. (출처: Wikimedia Commons, 퍼블릭 도메인)

한국 전력 인프라에는 사실상 세 개 축이 있는데, 각자의 주력 영역이 일부 겹치고 일부 완전히 다릅니다. 이 구분을 모르면 같은 "전력기기 수혜주" 로 묶어 바구니로 사게 됩니다.

이 세 회사의 해자를 한 줄씩 정리하면 "효성 = 초고압의 스페셜리스트, HD현대 = 변압기+회전기 풀라인업, LS = 배전·DC·스마트그리드 전문" 입니다. 데이터센터 한 사이트에도 세 회사 제품이 서로 다른 층위에 동시에 들어갑니다 — 그리드 수전부에 효성 초고압 변압기, 사이트 내부 중·저압 분배에 LS 스위치기어·배전반, 변전 설비 통합 공급 건에서 HD현대. 즉 이 계층의 수요 증가는 세 회사를 동시에 밀어 올리지만, 특정 사이트 규모·전압 대역·발주 구조에 따라 어느 회사가 더 많이 먹는지가 다릅니다.

이 세 회사의 공통 강점 은 "계층이 어느 쪽으로 분화되든 필요한 공통 인프라" 위치라는 점입니다. 연료전지가 이기면 BTM 변압기·배전이, 리튬이 이기면 그리드 연계 변압기가, LDES 가 이기면 또 다른 규격 변압기가 필요합니다. 계층 전쟁의 승패와 무관하게 전력이 흐르려면 이 회사들의 제품이 필요하며, 업계 일각이 이들을 "계층 중립적 수혜주" 로 부르는 이유입니다.

그런데 "중립" 이 "세 회사 모두 같은 만큼 먹는다" 는 뜻은 절대 아닙니다. 같은 데이터센터 한 사이트라도 전압 층위마다 쓰는 제품이 완전히 다르고, 각 층에서 이기는 회사가 다릅니다. 100 MW 급 하이퍼스케일러 데이터센터 한 곳의 전력 공급 흐름을 따라가보면 구조가 뚜렷해집니다.

요약하면 수전·내부 변전은 효성 + HD현대 경쟁 구도, 내부 배전·저압·DC 는 LS ELECTRIC 강점 이라는 분업이 대체로 정해져 있습니다. 한 사이트에 세 회사 제품이 서로 다른 전압 층에 동시에 들어가기도 하고, 특정 사이트는 한 회사 비중이 압도적이기도 합니다.

실무 관찰 관점에서 수주 주기의 차이 가 추가 변수입니다. 초고압 변압기 (효성 · HD현대) 는 단가 수십~수백 억 단위이며 장기 공급 계약이 많아 수주 가시성이 2~3 년 단위 로 고정됩니다. 한 건의 계약 뉴스에 주가가 크게 움직이는 반면, 발표 없는 구간은 상대적으로 조용. 중저압 배전 · 스위치기어 (LS ELECTRIC) 는 단가는 작지만 프로젝트 건수가 많아 발주 흐름이 꾸준히 누적 됩니다. 대형 뉴스에 덜 민감한 대신 데이터센터 누적 빌드 수에 선형 연동 합니다. 이 주기 차이 때문에 포트폴리오를 구성할 때 세 회사를 함께 가져가면 이벤트 중심 (초고압) + 누적 수요 중심 (배전) 의 두 리듬을 동시에 노출시킬 수 있습니다. 하나만 가져가면 해당 계층의 휴지기에 수익 공백이 생깁니다.

한국이 약한 지점

반면 한국이 약한 지점도 뚜렷합니다. LDES 전문 스타트업 — Form Energy · Hydrostor · Energy Vault 류의 비-리튬 장주기 저장 원천 기술 기업 — 이 한국에 거의 없습니다. 양수발전은 한국전력이 운영하는 기존 자산이지만 신규 증설은 제한적이고, 플로우 배터리 · 금속-공기 · 단열 CAES 쪽에는 의미 있는 국내 플레이어가 부족합니다. 이 계층이 2027~2030 에 본격 상업화되면 한국은 기술 수입 포지션이 될 가능성이 있습니다.

SOFC 원천 기술 도 마찬가지로 영국 Ceres (두산퓨얼셀 라이선스 원천), 미국 Bloom (SK 에코플랜트 JV 파트너) 에 의존하는 구조입니다. 국산 SOFC 셀 · 스택을 독자 개발하는 기업도 있지만 상업 규모 양산 단계는 아직입니다. 한국이 "SOFC 설치 · 현지화 · 폐열 회수 응용" 에서는 경쟁력이 있지만 원천 기술 로열티에서는 약한 위치입니다.

소프트웨어 · VPP 층 도 미국 Stem · AutoGrid · Tesla VPP 대비 국내 플레이어가 상대적으로 작습니다. FERC Order 2222 같은 제도적 기반이 한국에 도입되는 시점에 맞춰 국내 VPP 스타트업이 성장할 가능성이 있지만, 현재로서는 이 계층에서 한국이 주도권을 잡기 어렵습니다.

요약하면 한국은 셀 OEM · 전력 인프라 · SOFC 파트너십 세 축에서 의미 있는 위치를 확보했지만, LDES 원천 기술 · SOFC 원천 기술 · 소프트웨어 층 에서는 비교 열위입니다. 계층 재편이 진행될수록 중간 공급자 역할에 집중하는 구조 가 고착될 가능성이 있고, 이게 한국 투자자 관점에서 관전 포인트입니다.


반대 시각과 경계

이 내러티브가 틀릴 수 있는 조건도 정직하게 짚어 둡니다. 시장이 지금 이 방향으로 가고 있는 것처럼 보이지만, 틀린 것으로 판명될 가능성도 분명 존재합니다.

반박 ① — AI 전력 수요 추정치 자체가 과장 이라는 시각. SemiAnalysis 는 "PJM 의 수요 예측이 과거 여러 차례 (특히 메모리 숏, 크립토 붐 등) 과추정으로 드러났다" 고 지적합니다. EPRI 의 4.6~9.1 % 는 상한·하한 밴드가 두 배 차이 나는 추정이고, 실제로는 하한에 가까울 수도 있습니다. 데이터센터 효율 개선 (Nvidia Blackwell 세대 성능/와트 향상, 액체 냉각 도입, 사양 파편화 대신 모델 압축) 이 예상보다 빠르게 진행되면 전력 수요 증가가 완화되고, 지금의 BTM 자가 조달 붐이 식을 수 있습니다.

반박 ② — 하이퍼스케일러 수요 집중 리스크. Bloom 의 2026 년 수주가 Oracle · AEP · 소수 하이퍼스케일러에 집중되어 있습니다. Eos 의 파이프라인 상당 부분도 제한된 수의 고객에서 나옵니다. Fluence 도 대형 유틸리티 · 하이퍼스케일러 소수에 매출이 편중됐습니다. 이들 중 한두 개가 AI 투자 속도를 줄이거나 공급사를 전환하면 특정 종목의 가격 움직임이 급변할 수 있습니다. 2025 년 말 중국 DeepSeek · 효율화 모델 등장 당시 하이퍼스케일러 CapEx 축소 공포가 잠깐 나왔던 것이 유사 사례입니다.

반박 ③ — "가스 브릿지" 가 실제로는 영구화 될 수 있다는 시각. Latitude Media 의 보도처럼, 하이퍼스케일러들이 지금 가스 BTM 을 "임시 교량" 이라 부르지만 교량이 언제까지인지 는 아무도 명시하지 않습니다. 재생에너지 비중 확대 공언에도 실제로는 가스 자산이 20~30 년 수명으로 깔리고 있고, 이것이 장기적으로 ESS 수요 자체를 위축시킬 가능성도 있습니다 — 저장할 청정 전력이 부족하면 저장 시장도 성장 못 합니다.

반박 ④ — 화재 · 안전 이슈가 LFP 로 번질 가능성. Moss Landing 사이트에서 2025 년 1 월 NMC Phase I 화재 이후 2026 년에 두 번째 화재 가 LFP Phase 에서 발생했다는 Canary Media 보도가 있습니다 (Canary Media, 2026). LFP 가 NMC 대비 열 안정성이 높은 것은 사실이지만, 완전 화재 면역 은 아닙니다. 대형 LFP 사이트에서 추가 사고가 반복되면 리튬 계층 전체의 인허가 · 보험 · 설치 속도에 부정적 영향이 있을 수 있습니다. 이게 심화되면 오히려 비-리튬 Eos 같은 포지션이 강해지는 내러티브의 또 다른 경로 가 열립니다.

반박 ⑤ — 통합자 층의 반등 가능성. Fluence 의 마진 압박이 "구조적" 이라는 UBS 주장은 가능한 한 시나리오입니다. 반대 시나리오는 — EV 라인의 ESS 전환이 실제로는 품질 · 표준 · 공급망 재편 때문에 느리게 일어나고, 통합자가 Mosaic 같은 소프트웨어 · 장기 O&M 으로 마진 방어에 성공하는 것입니다. UBS 의 2027 년 공급 과잉 논리가 지연되면 통합자 층이 반등할 수 있습니다.

반박 ⑥ — 규제 · 정책 리버스 가능성. 2026 년 미국 대선 결과 또는 정책 변화에 따라 IRA 국산 요건 · FEOC 규정이 수정될 수 있습니다. 비-중국 LFP 프리미엄이 약해지면 중국 셀 직판이 다시 확대되고, 한국 3 사의 Arizona · Michigan 투자 계획이 경제성 타격을 받습니다.

이 여섯 반박 중 어느 하나라도 실현되면 이 글의 내러티브가 부분적으로 또는 전체적으로 수정되어야 합니다. 그러나 현재 공개된 모든 1 차 자료 · 가격 움직임은 계층 분기 쪽으로 정렬되어 있습니다. 이게 2026 년 4 월 말 시점의 업계 실제입니다.


앞으로 어떤 부분을 생각하며 투자할 것인가

과거 두 사이클 (2020~2022 크립토 BTM, 2023~2024 AI 원전) 의 결말은 비슷했습니다. 정점 이후 분화가 심화되며 약속한 타임라인 안에 실제 납품한 플레이어만 남았다. 이번 ESS 분화도 같은 검증 과정을 지나게 됩니다. 그래서 "어느 종목을 살지" 가 아니라, 어떤 지표 · 어떤 날짜에 무엇이 나오면 어떤 계층이 이기는지 의 매핑을 먼저 세우는 것이 이 시점의 맞는 접근입니다. 다섯 개 구체 체크포인트를 정리하면 다음과 같습니다.

① 2026 Q4 ~ 2027 Q1 : Bloom-Oracle 첫 사이트 가동이 "55 일 약속"을 유지하는가
Oracle 2.8 GW MSA 중 1.2 GW 선계약 이 2027 완료 목표. Oracle 이 작년 공개한 "55 일 시범" 속도가 Full GW 에서도 재현되는지가 SOFC 사이클 지속의 1 차 검증 지점입니다.
- 수혜 시나리오: 첫 상업 사이트 6 개월 이내 가동 개시 · 스택 교체 주기 5 년 이상 실측 → SOFC 는 2028 ~ 2030 까지 즉시 발전 주력 으로 굳음. Bloom · 두산퓨얼셀 · SK에코플랜트 수주 가시성 확장.
- 꺾이는 시나리오: 12 개월 이상 지연 또는 스택 수명 공개 실적이 예상보다 짧음 → 투자자가 SMR (CEG · VST) 재평가로 로테이션, SOFC 프리미엄 해체. 지난 원전 사이클의 "납품 타임라인" 논리로 돌아감.

② 2026 Q4 ~ 2027 Q2 : Form Energy 첫 상업 가동의 성능 데이터
Great River Energy Cambridge 파일럿 (1.5 MW / 150 MWh) 이 공식 가동 예정. Xcel 미네소타 · 콜로라도 10 MW/1,000 MWh 프로젝트가 뒤이어 2027 가동 목표.
- 수혜 시나리오: 첫 가동에서 100 시간 지속 · RTE 45%+ · 사이클 수명 10,000 이상 입증 → LDES 자본 조달 붐 → NRGV · ESS · Hydrostor 도 동반 재평가.
- 꺾이는 시나리오: RTE 35 % 미만이거나 사이클 수명 미달 → LDES 층 전체 자본 조달 2~3 년 위축. Li-ion 으로 자금이 역류, EOSE 같은 중기 저장 플레이어에 기회 이전.

③ 2026 말 ~ 2027 상반기 : 한국 3 사 북미 LFP 라인 실제 가동
LG ES Arizona Queen Creek 1 단계 연 17 GWh 는 2026 말 가동 공식 타겟. 삼성 SDI Michigan 전환은 2027 초 가동 목표. 두 가동 타이밍이 비-중국 프리미엄 시장 확정의 핵심.
- 수혜 시나리오: 두 공장 모두 4 분기 이내 지연 없이 가동 + IRA 국산 셀 세액공제 규정 유지 → 국내 셀 3 사 ESS 영업 레버리지 가속, 2027 부터 EV 둔화 상쇄 V 자 반등. 효성·HD현대·LS ELECTRIC 변압기/배전 후속 수주도 같이 움직임.
- 꺾이는 시나리오: 가동 지연 6 개월 이상 + 2026 대선 후 IRA 완화 → 중국 셀 직판 회복, 비-중국 프리미엄 소멸. 한국 3 사 북미 투자 회수 시점 타격 · 통합자 Fluence 쪽 반사 수혜.

④ 2026 Q3 ~ Q4 : 자동차사 EV → ESS 라인 전환 가이던스 시점
UBS 의 "2027 공급 과잉" 논리가 맞으려면 주요 자동차사 · 셀 OEM 의 EV 라인 전환 발표가 2026 하반기에 나와야 합니다. 관찰할 구체 지표:
- GM · Ford · Stellantis Q3·Q4 어닝콜에서 배터리 공장 전환 언급
- CATL · LG ES · Samsung SDI 분기 실적 컨콜에서 ESS 셀 전환 MWh 수치 공개
- FLNC · Wartsila 의 분기 매출총이익률 이 2 분기 연속 5 % 미만으로 고정되는지
- 수혜 시나리오: 자동차사 전환 발표가 늦고 통합자 마진 안정 → FLNC · Powin 반등 가능성, UBS 목표가 회복.
- 꺾이는 시나리오: 2027 공급 과잉 현실화 → 통합자 영구 약세, 셀 OEM (CATL · 한국 3 사) 과 Tesla 수직 통합만 추가 수혜.

⑤ 2026.11 ~ 2027 상반기 : 미국 대선 이후 IRA · FEOC · 관세 정책 경로
2026 년 11 월 대선 결과 · 2027 년 1 월 취임 · 2027 상반기 입법 패키지가 정책 경로를 확정. 정책 경로가 "완화" 쪽이면 비-중국 프리미엄이 약해지고 중국 셀 직판이 회복, "강화" 쪽이면 반대. 대통령 선거 결과 자체보다 이후 상원·하원 구성 이 실제 IRA 세액공제·관세 개정 가능성을 결정하므로 거기가 더 중요한 변수입니다.


다섯 체크포인트가 모두 2026 Q3 ~ 2027 Q2 안에 답의 초안이 나옵니다. 즉 지금은 "이미 끝난 테마" 시점이 아니라 검증 구간의 한복판 이고, 각 체크포인트마다 어느 방향으로 답이 나오는지에 따라 계층별 승자가 바뀝니다.

그 위에 — 아직 크게 알려지지 않은 "기술 독점 포지션"

위의 다섯 체크포인트가 이미 공개된 플레이어의 이행률 검증 에 집중했다면, 한 단계 더 들어가 한 번의 계약·규정 확정으로 재평가 여지가 큰 기술 포지션 을 짚어둘 수 있습니다. 각 계층에서 "아직 큰 관심이 덜 쏟아진 차별화 기술" 이 어디인가. 특정 종목 추천이 아니라 기술 영역을 먼저 지목 하고, 해당 영역에서 독점적 IP · 상업 상용화 단계에 선 기업을 미리 식별해두는 접근입니다. 주의할 것은 이미 가격이 많이 반영된 대세주는 여기서 제외 한다는 점 — 예를 들어 AI 데이터센터 전력·냉각 대표 수혜주인 Vertiv (VRT) 는 YTD +62 % · 1 년 +238 % · 백로그 $15 B 로 이미 합의된 AI 인프라 주류 에 속합니다 (Seeking Alpha, 2026). Vertiv 류 중심 플레이어가 아니라, 아직 시장 시선이 부족한 측면 · 니치 · 라이선스 · 신규 규격 에 초점을 둡니다.

① 울트라커패시터 — AI GPU 밀리초 스파이크 대응

AI 추론 워크로드가 만드는 전력 스파이크는 Li-ion BESS (응답 수백 ms) 보다 1~2 자릿수 빠른 응답 이 필요한 구간이 있습니다. 울트라커패시터는 마이크로초 단위로 전류를 공급·흡수하고 사이클 수명이 사실상 무한 (수백만 회) 입니다.

구체 예로 LS 머트리얼즈 (417200 KS, LS ELECTRIC 자회사)2026 년 3 월 인터배터리 2026 에서 AI 데이터센터 전용 울트라커패시터 신제품을 공개 했는데, 충·방전 수명 600 만 회 로 기존 대비 약 6 배 수준이고 GPU 서버 순간 스파이크를 배터리 없이 흡수 하도록 설계됐습니다. 2026 년 UC 매출은 전년 대비 +61 % 전망 (삼성증권 리포트 기준) (디일렉, 2026). 유럽 비상장 Skeleton Technologies (에스토니아/독일) 도 같은 영역의 글로벌 IP 를 보유하고 IPO 를 준비 중이라고 알려져 있습니다. 트리거는 "데이터센터 rack-level 전력 버퍼" 사실상 표준 확정 또는 Nvidia · 하이퍼스케일러와의 대형 통합 발표.

② Ceres Power (CWR.L) — Bloom 이외 거의 유일한 SOFC 원천 기술 라이선서

영국 런던 증권거래소 상장 소형주. 자체 제조 대신 로열티 모델두산퓨얼셀 (한국) · Bosch (독일) · Weichai (중국) · Delta Electronics (대만) 에 SOFC 스택 기술을 라이선스합니다. Bloom 이 미국 하이퍼스케일러를 가져간 구조라면, Ceres 의 라이선시들이 아시아·유럽 데이터센터 수주 를 가져갈 경우 본사의 로열티 매출이 급증하는 구조. 한국 두산퓨얼셀이 Ceres 기술 기반 SOFC 를 2025 년 7 월 군산 공장에서 양산 개시 (Ceres Power, 2025.07) 한 것이 라이선스 모델이 실제로 돌아간다는 증거. 트리거는 Delta Electronics 의 대만·동남아 하이퍼스케일러 계약 · Bosch 의 유럽 데이터센터 진입 · 두산의 북미 첫 수주 중 하나.

③ 나트륨 이온 (Na-ion) 배터리 — LFP 다음 세대 "비-리튬 · 저원가" 후보

LFP 가 ESS 주류가 된 논리 (비-니켈 · 화재 안전 · 긴 수명) 를 한 단계 더 밀어붙인 기술. 원재료가 리튬이 아니라 나트륨 (소금) 이라 원재료 지정학 리스크 자체를 제거. 에너지 밀도는 LFP 보다 낮지만 저온 성능 · 원가는 유리합니다. CATL 이 2024 년 Naxtra 브랜드로 초기 출시, HiNa · Faradion · Altris · 국내 에코프로비엠 파일럿 등이 2025~2027 상업화 목표. 트리거: 위 체크포인트 ④ (UBS 2027 공급 과잉) 가 현실화되면 LFP 다음 "비-중국 대체 화학" 자리를 Na-ion 이 가져갈 수 있습니다. 이 시점에 Na-ion 양극재 · 셀 제조 라인을 먼저 확보한 회사가 수혜.

④ 가상 동기기 (Grid-forming inverter) — 재생에너지 침투율 높은 그리드의 필수 기술

현재 대부분의 PCS · 인버터는 grid-following (그리드 신호를 따라가는) 방식입니다. 재생에너지 비중이 특정 임계점을 넘으면 인버터 자신이 그리드 주파수·전압을 만드는 grid-forming 모드가 필요해집니다. 호주 · 하와이 · 캘리포니아 일부 지역이 이미 임계점을 지났고 2026~2027 FERC 가 관련 규정을 개정 중. 규정이 확정되면 기존 PCS OEM (Sungrow · SMA · Power Electronics) 외에 전용 grid-forming IP 를 가진 회사 가 우선 수혜. 한국에서는 LS ELECTRIC 의 DC 송배전 솔루션, 해외에서는 Siemens · Hitachi Energy 가 이 방향에 있습니다. FERC 규정 확정 타이밍이 트리거.

⑤ 액체 냉각 "분배·PDU" 니치 — Vertiv 밖의 작은 조각

AI GPU 랙 밀도 100 kW+ 시대에 액체 냉각은 이미 대세 이고 Vertiv 가 그 대세의 지배적 수혜주입니다. 다만 "냉각 솔루션" 전체가 아니라 쿨링 매니폴드 · 인텔리전트 PDU · 랙 단위 열 분배 같은 서브-세그먼트는 Vertiv 의 통합 솔루션 밖에서 따로 성장 중이고, 여기에 특화된 플레이어가 있습니다.

nVent Electric (NVT) 는 이 니치의 대표 사례 — Q3 2025 기준 유기 주문이 약 +65 % 증가 했고 대부분이 하이퍼스케일러 액체 냉각 프로그램에서 왔습니다. 미네소타 공장의 액체 냉각 라인 면적을 2026 년 초 2 배로 확장 했고, Nvidia 파트너 네트워크에 편입 되며 AI 인프라 고객 가시성도 올라갔습니다 (Nasdaq, 2026). 2026 EPS 성장률 전망치 +19.5 %. Vertiv 급 주류는 아니지만 니치 IP (매니폴드·지능형 PDU) 로 하이퍼스케일러 고객군을 확보하는 포지션.

이 층의 관전 포인트는 "Vertiv 에 올인할지, Vertiv 를 중심으로 두되 니치 플레이어 (NVT · CoolIT 모회사 Rittal 등) 를 함께 가져갈지" 의 분할 여부. 규격화가 더 깊어지면 니치 플레이어가 단독으로 성장 여유를 갖게 됩니다.


다섯 영역 모두의 공통점은 한 건의 계약·규정 확정으로 재평가 여지가 있는 포지션 이라는 점입니다. Vertiv · Bloom · Form Energy 같이 이미 "대세 수혜주" 로 가격이 올라간 종목을 뒤늦게 따라가는 것보다, 위의 니치 영역에서 아직 대형 계약이 나오지 않은 플레이어를 사전에 식별하고 계약·규정 뉴스에 즉시 대응 가능한 준비 상태를 유지하는 것 이 실전에서 유효한 접근입니다.

정리 — 가설과 재배분 매트릭스

이 시점의 올바른 접근은 종목을 "매수·매도" 로 단정 짓는 것이 아니라, 다섯 체크포인트 + 다섯 기술 영역에 각자의 가설 을 세워두고 데이터가 쌓일 때마다 업데이트하는 것입니다. 예:

이런 가설 → 트리거 → 재배분 매트릭스를 미리 만들어두면, 데이터 하나가 나올 때 미리 정해둔 시나리오를 즉시 실행할 수 있습니다. 한 바구니 테마가 계층으로 쪼개지는 시기에 "누가 이기는가" 를 사전에 맞추는 것보다 "어떤 조건에서 어느 계층이 이기는지 구조를 이해하고, 아직 덜 알려진 기술 영역을 미리 식별해두는 것" 이 오래 가는 판단의 근거가 됩니다. 과거 크립토 BTM · 원전 하이프 사이클에서 분화를 제때 읽어낸 투자자와 뒤늦게 따라간 투자자의 결과가 크게 달랐던 이유가 여기에 있습니다.

같은 이름으로 부르던 것들이 다른 사업으로 분해되는 순간이 지금입니다. 분해가 완료되면 그때부터 계층별로 새로운 업종 이 형성될 것입니다. 그걸 한 덩어리로 보는 분석이 앞으로 얼마나 더 오래 유효할지는 — 시장이 이미 답을 주고 있다는 것이 이 글의 결론입니다.


본 글은 투자권유가 아닙니다. 수치는 2026 년 4 월 기준 공개 정부 보고서 · 국립 연구소 · 시장 조사기관 자료 · 기업 공식 IR 을 인용했으며, 실제 투자 결정 전에는 원문 재확인을 권장합니다. 기업 언급은 기술 · 운영 펀더멘탈 (기술 스택 · 제품 듀레이션 · 생산 능력 · 고객 · 파트너십 · 공장 규모) 에 한정했고, 재무 · 밸류에이션 수치는 본문 전반에서 의도적으로 제외했습니다. 이미지는 미국 정부 기관 및 Wikimedia Commons CC 라이선스 · 기업 공식 제품 페이지에서 직접 다운로드한 자료만 사용했으며 AI 생성 이미지는 0 장입니다.


참고 자료 (Primary Sources)

INTRO 훅 · 최근 시장 움직임

  1. CNBC — Oracle-Bloom Energy Stock Data Center AI Power (2026.04.14)
  2. Bloom Energy IR — Oracle 2.8 GW MSA Expansion (2026.04.14)
  3. 24/7 Wall St — UBS Fluence Sell Downgrade (2026.04.17)
  4. Simply Wall St — Eos Q1 2026 Preliminary (2026)
  5. StockTitan — Eos Energy FY 2025 Results (2026.03)

AI 데이터센터 수요 · 그리드 병목

  1. EPRI — Powering Intelligence 2026 Update — 데이터센터 전력 2030 4.6~9.1 %
  2. LBNL — Queued Up 2025 Edition (2025.12.15) — 연결 대기 1,400 GW 발전 + 890 GW 저장
  3. Latitude Media — Hyperscalers Say Gas Is a Bridge (2026)
  4. Latitude Media — Microsoft Off-Grid Gas West Virginia (2026)
  5. Tom's Hardware — Half of US Data Centers Delayed or Canceled (2026)

즉시 발전 (SOFC · 가스 · SMR)

  1. Utility Dive — Bloom-AEP 1 GW Largest Utility Fuel Cell Deal (2026.01)
  2. Sustainable Tech Partner — Nuclear for Data Centers Timeline

단기 Li-ion · 통합자

  1. InfoLink Consulting — Global Battery Shipment Ranking 3Q25
  2. Energy-Storage.News — Wartsila Margin Pressure (2025)
  3. Electrek — Tesla Megapack 3 / Megablock Launch (2025.09.08)
  4. EIA — Today in Energy: US Battery Storage Additions (2025)
  5. BloombergNEF — Energy Storage Outlook 2H 2025

중기·장기 저장 (플로우·철-공기·CAES)

  1. Form Energy — Crusoe 12 GWh Iron-Air for AI Data Centers (2026.03.24)
  2. Utility Dive — Google-Xcel World's Largest Grid Battery (2026.03)
  3. Energy-Storage.News — Hydrostor Silver City CAES Financing (2025.09)
  4. ESS News — LDES Grows 49 % in 2025 (2026.03)
  5. US DOE — Long Duration Energy Storage: Achieving the Promise (2024)
  6. US DOE — Pathways to Commercial Liftoff: LDES (2023)
  7. DOE LPO — Eos Energy Loan Guarantee (2024.12)

한국 기업 · 시장

  1. Ceres Power — Doosan Fuel Cell Mass Production (2025.07)
  2. PRNewswire — Doosan CES 2026 AI Energy Solutions (2026.01)
  3. SK EPA — Ireland Data Center Fuel Cells
  4. LG Energy Solution — 2026 ESS Targets
  5. Energy-Storage.News — LG ES 90 GWh US ESS Target (2026)
  6. Samsung SDI — Michigan LFP ESS Contract (2026)
  7. Energy-Storage.News — Samsung SDI 30 GWh US Expansion, Tesla Talks (2026)
  8. Power Systems Tech — HD Hyundai Electric 765 kV Contract
  9. Asia Business Outlook — HD Hyundai Electric 2026 Order Target
  10. KED Global — Hyosung Memphis Expansion (2025.03)
    34a. LS ELECTRIC — 데이터센터 배전·DC 전력 시스템 기업 정보
    34b. 디일렉 — LS 머트리얼즈 AI 데이터센터 UC 신제품 (충방전 600만회) (2026.03)
    34c. Nasdaq — nVent Electric NVT 2026 AI 데이터센터 수혜 (2026)
    34d. Seeking Alpha — Vertiv $15B 백로그 · 합의된 AI 인프라 주류
    34e. Ceres Power — Doosan Fuel Cell 양산 개시 (2025.07) (SOFC 라이선스 로열티 모델 확인)
  11. ESS News — K-battery 3 V-rebound Scenario (2026.02)

반대 시각

  1. Morgan Stanley — Powering AI Energy Market Outlook 2026
  2. Canary Media — Moss Landing Second Fire (2026)
  3. Fuzzy Panda Research — EOSE Short Report (2025.10.30)

이미지 출처

  1. Brattle Group — LDES Scoping Report (2025.02) — 본문 기술 자본비용 지도 (Capital Cost Energy × Power) 출처
  2. Wikimedia Commons — Li-ion 셀 · LFP 700 Ah 셀 팩 · Duck Curve · SOFC · Bloom Energy Server · Vanadium Flow · Huntorf CAES · Datacenter Battery · Datacenter Server Rack · US Grid · 750 kV 대형 변압기 · Herstedgård 변전소 · Tesla Megapack (유닛 · 사이트 항공) · Tesla Powerwall (주택 설치) · Tehachapi 에너지 저장 (CC BY-SA / 퍼블릭 도메인 혼합)
  3. US EIA — Today in Energy: Battery Storage Additions (2025) — 미국 배터리 저장 연간 추가 차트 (퍼블릭 도메인)
  4. Fluence — Gridstack 제품 페이지 — Gridstack 컨테이너 이미지
